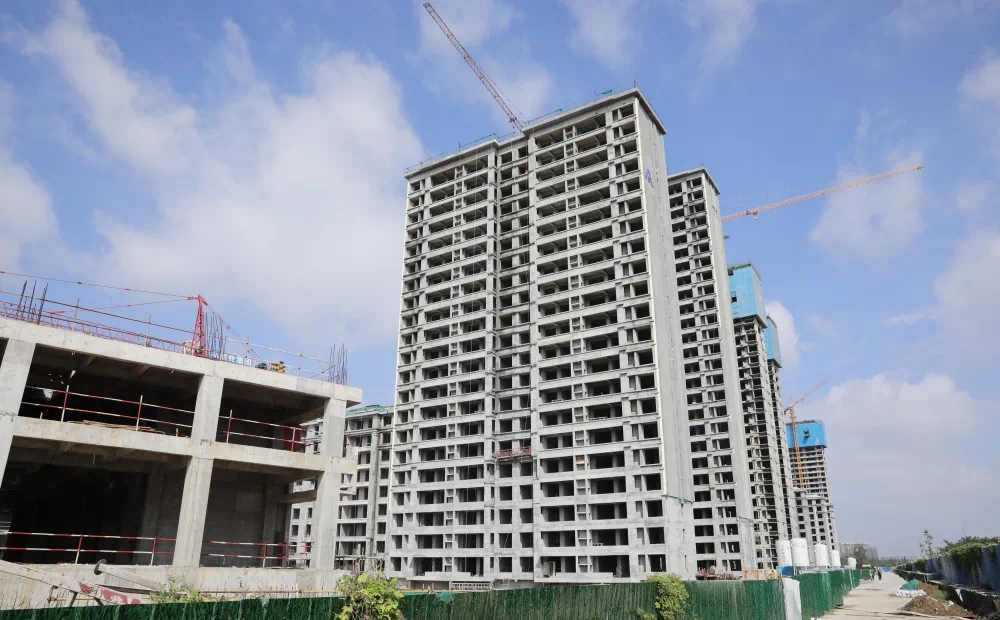

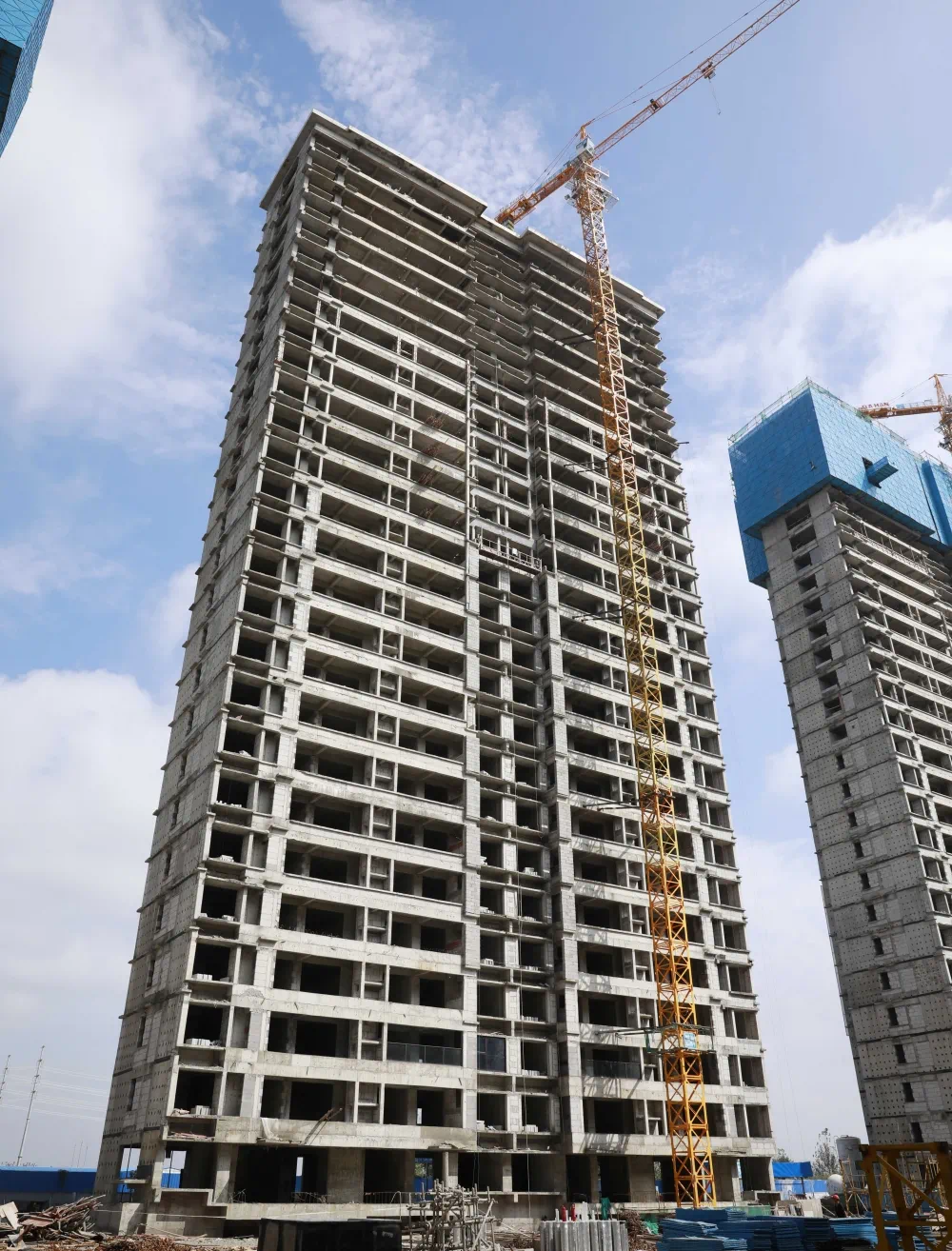

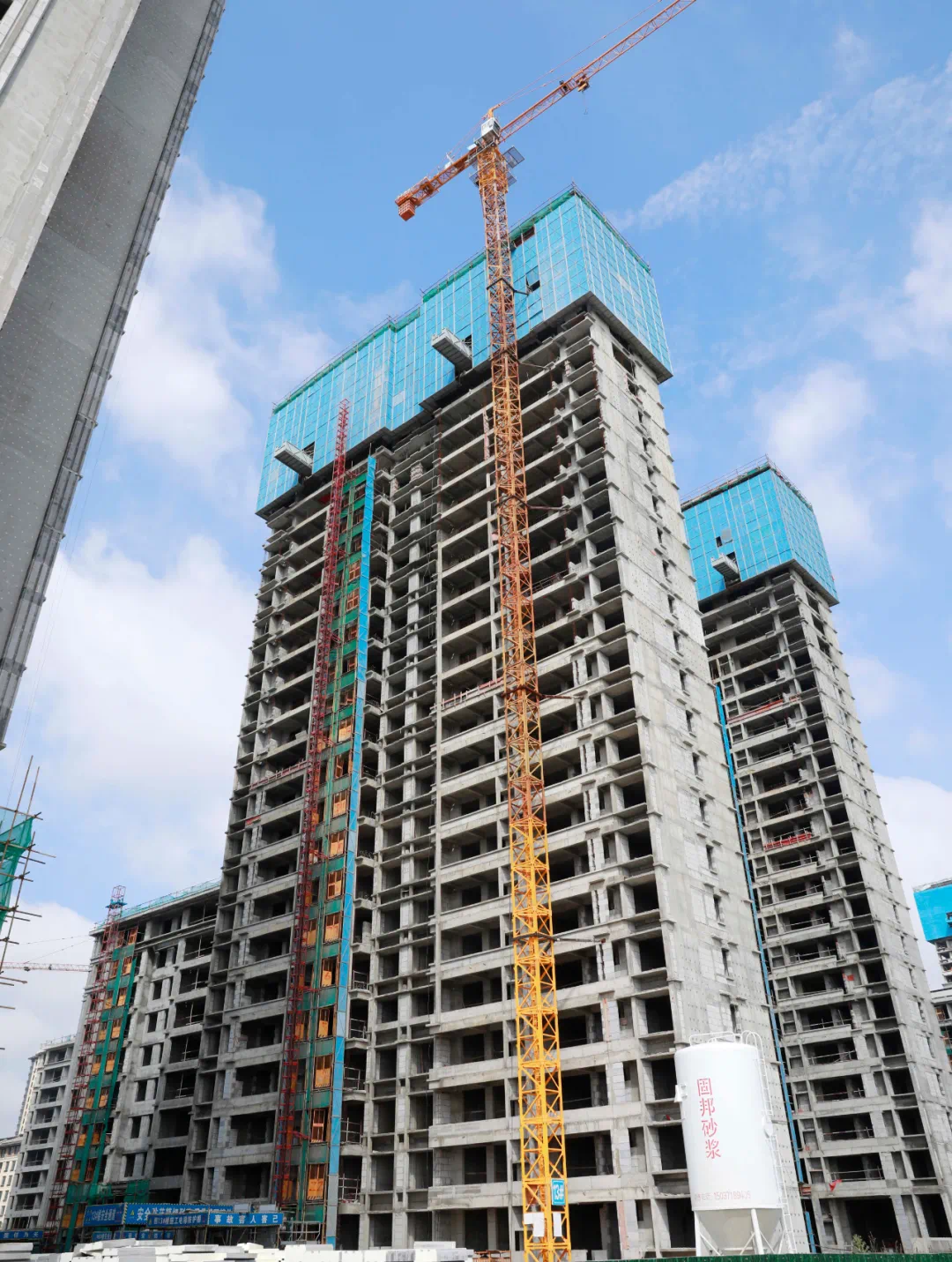

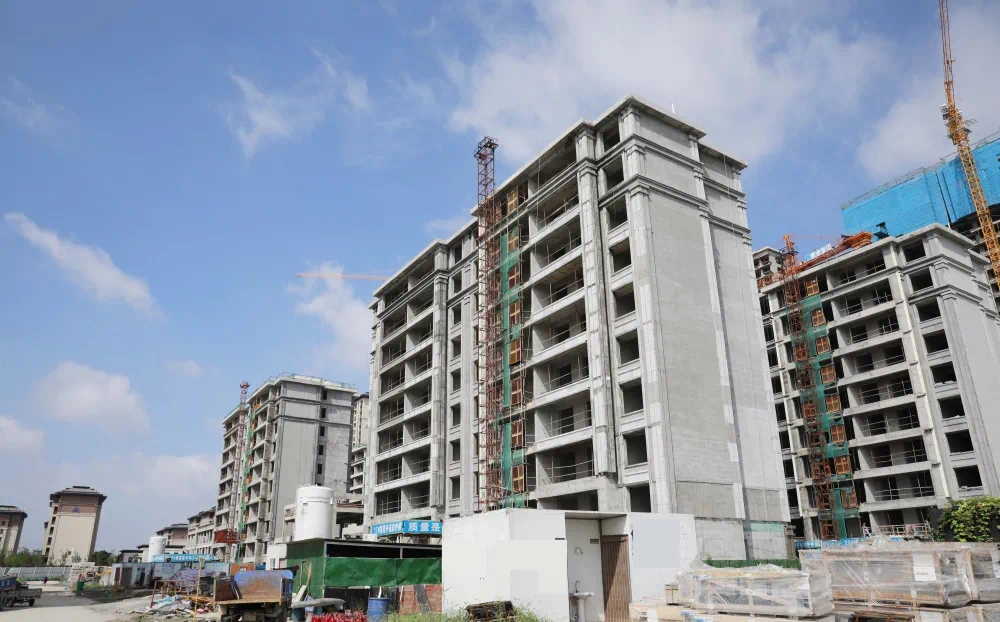

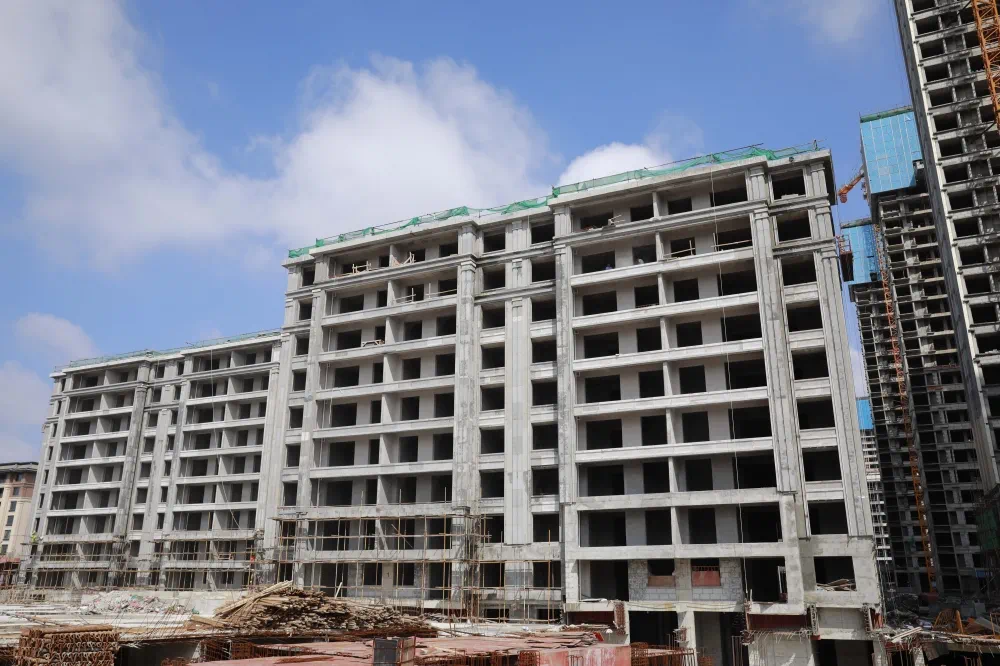

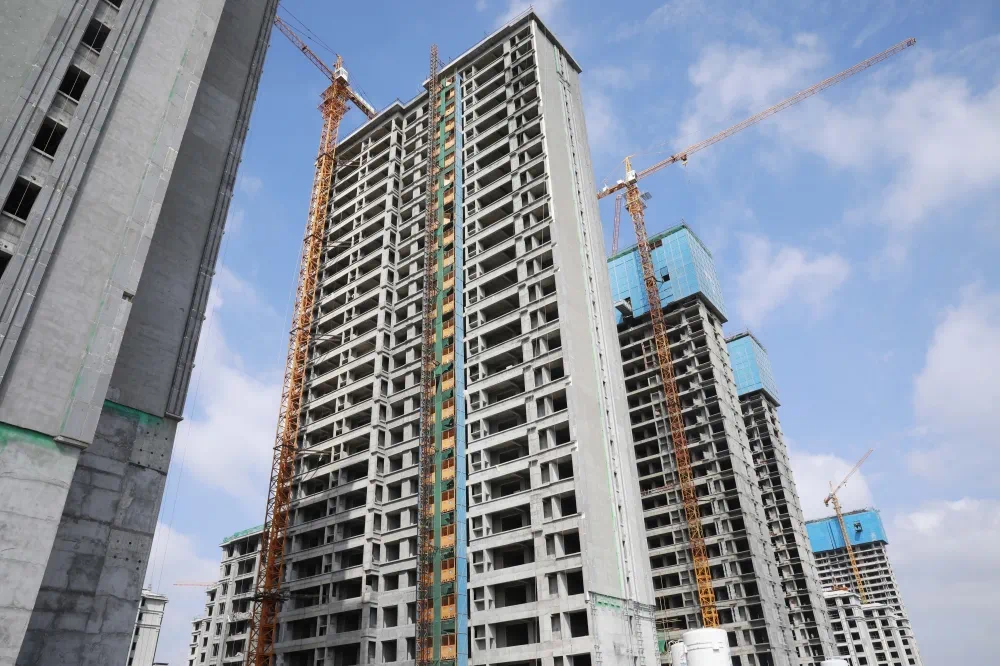

工程进度

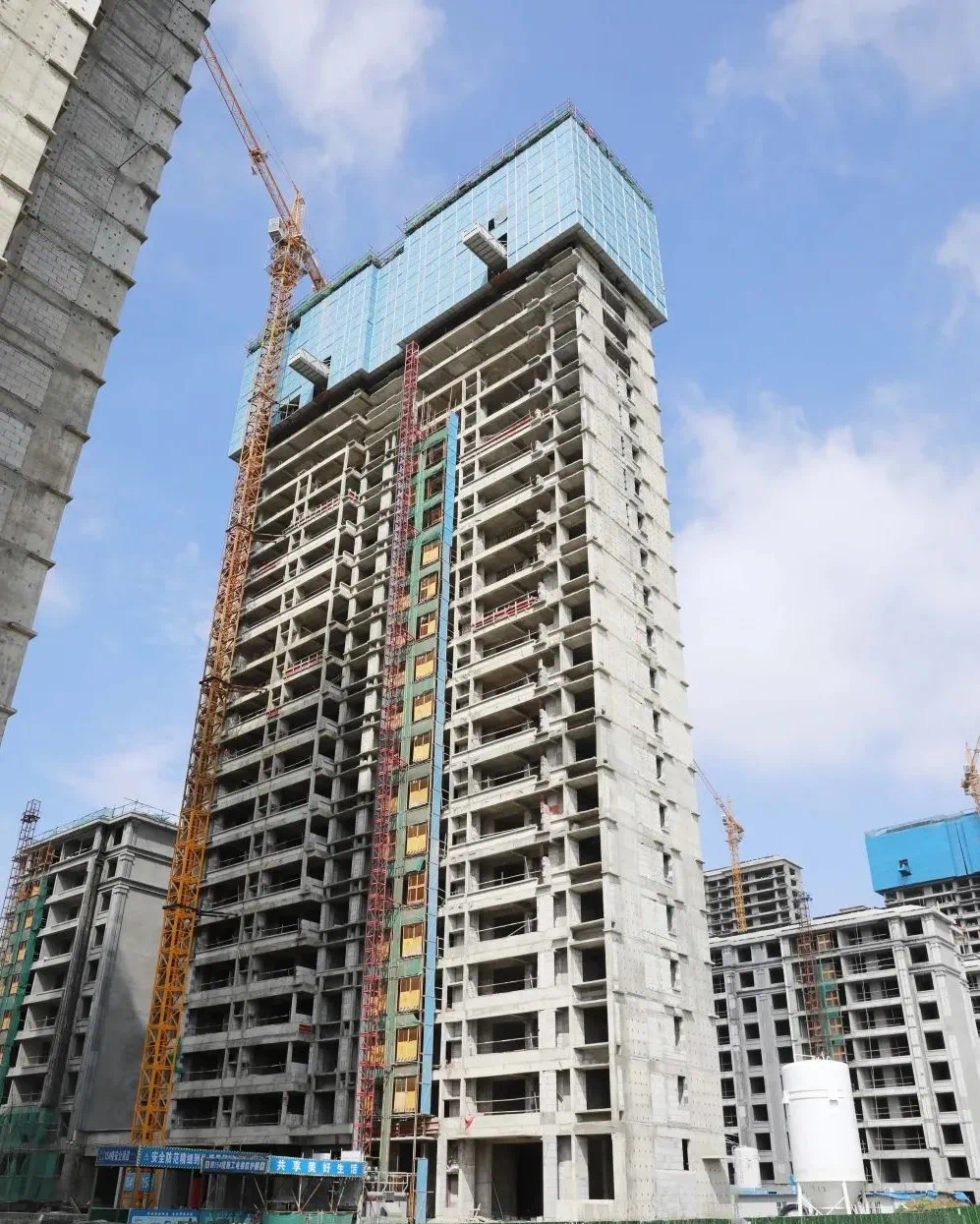

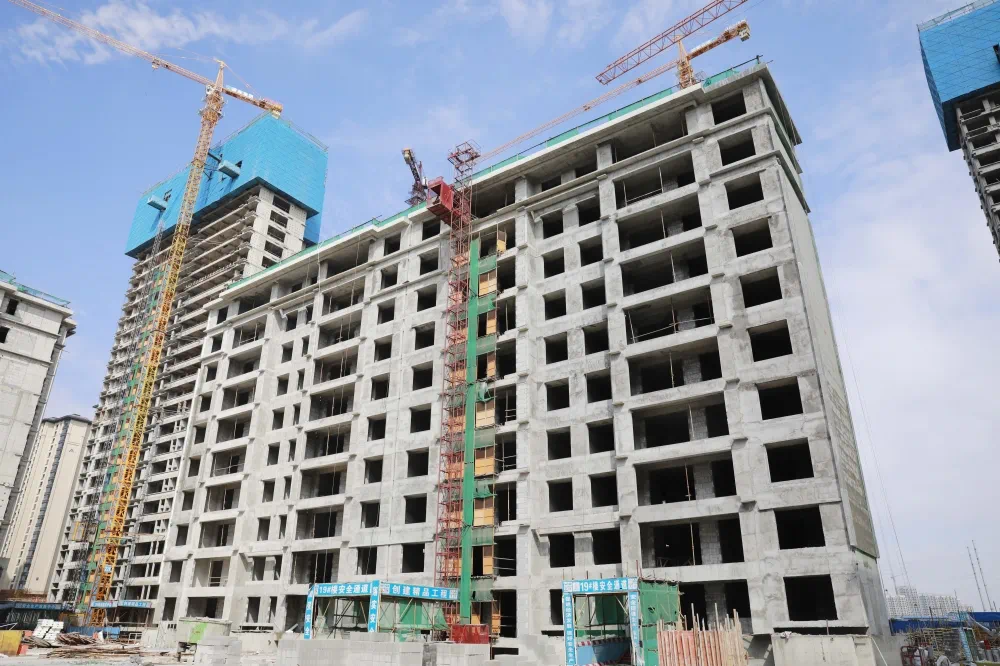

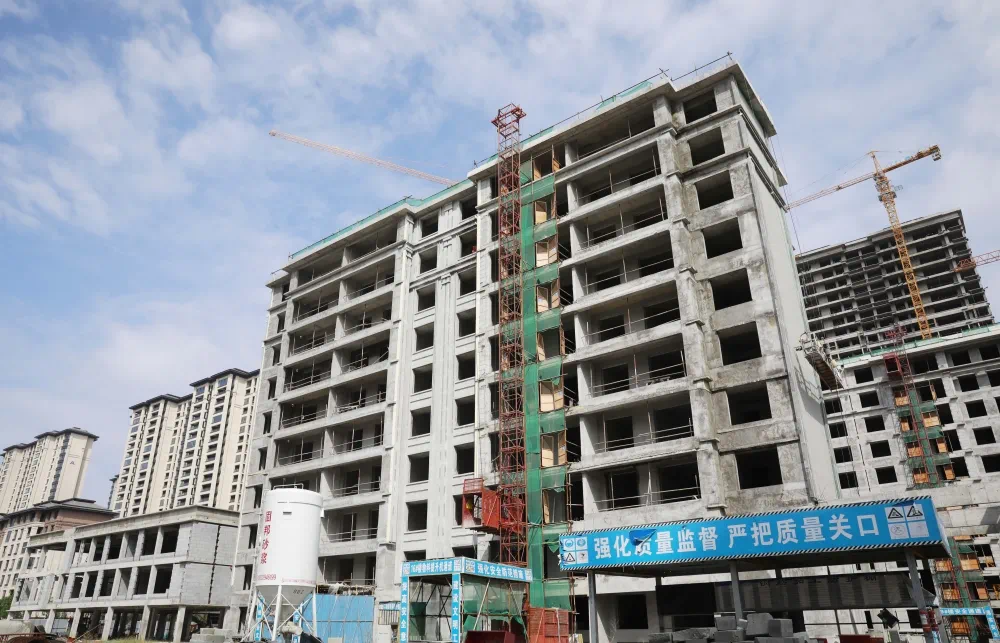

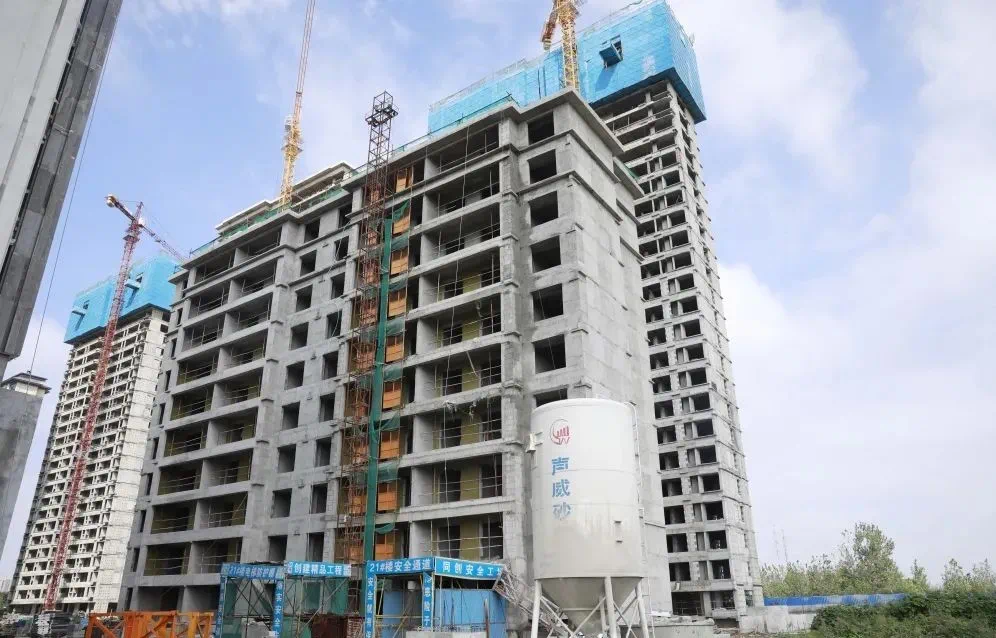

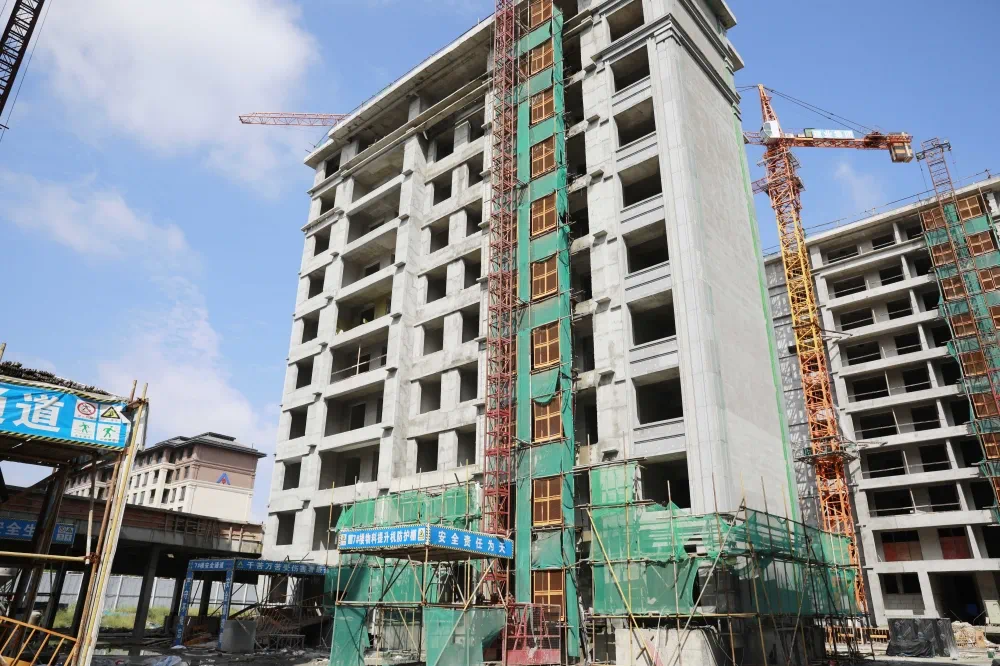

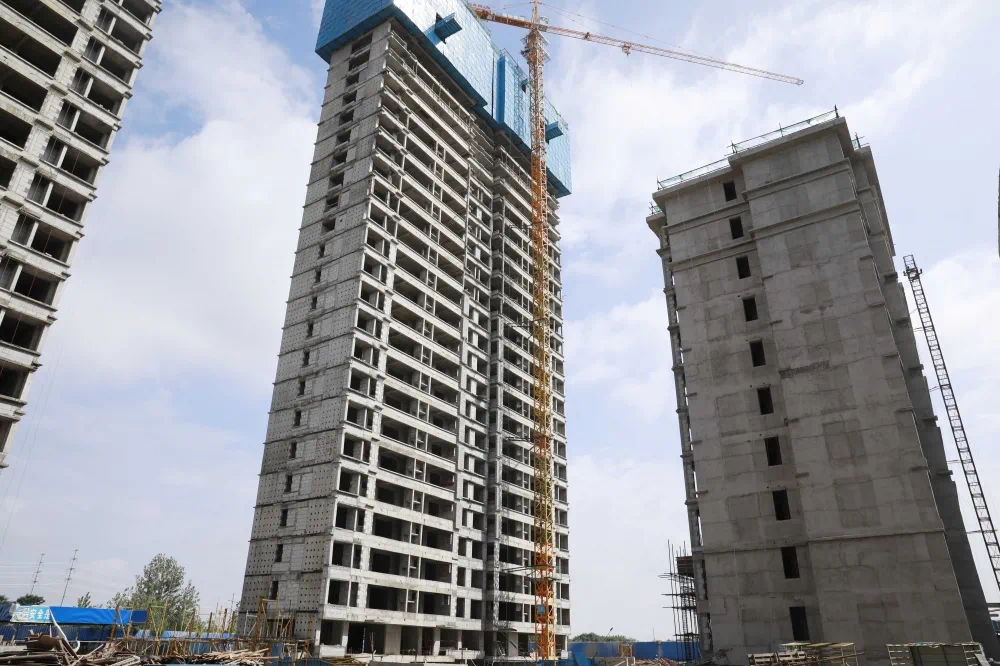

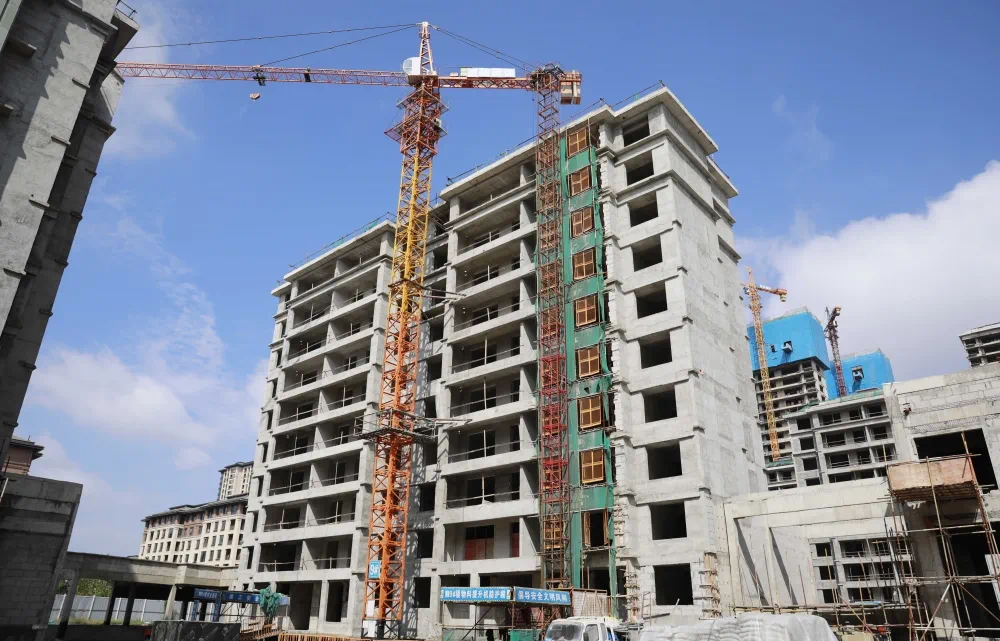

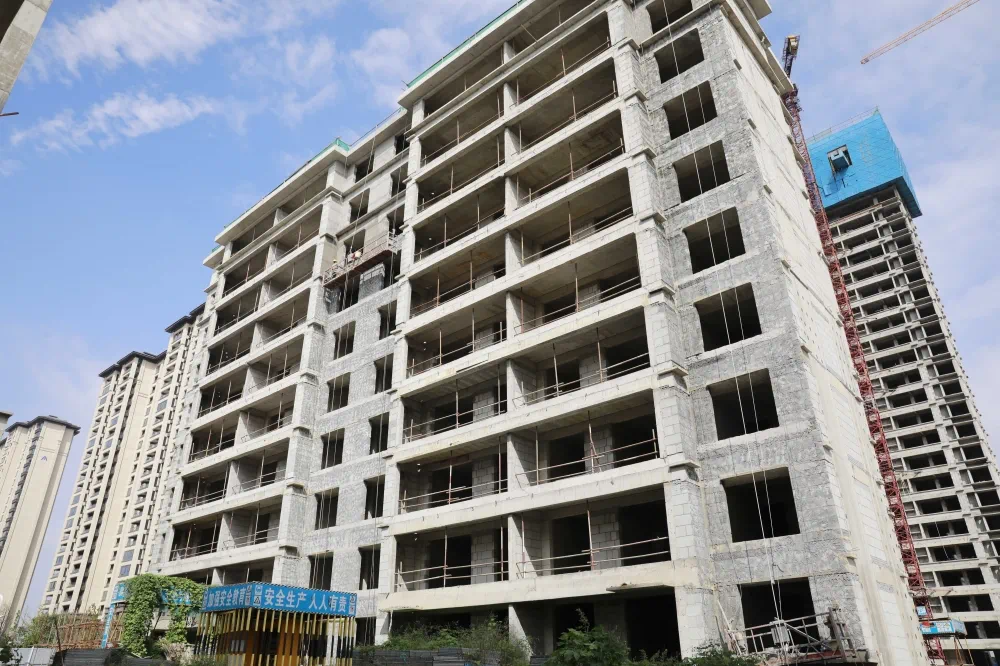

1#楼:屋面完成、砌体及二次构件完成,外粉完成,内粉完成。

2#楼:屋面完成、砌体及二次构件完成,外粉完成,内粉完成。

3#楼:屋面完成、砌体及二次构件完成,外粉完成,内粉完成。

5#楼:屋面完成、砌体及二次构件完成,外粉完成,内粉完成2层。

6#楼:屋面完成、砌体及二次构件完成,外粉完成,内粉完成。

7#楼:屋面完成、砌体及二次构件完成,外粉完成,内粉完成5层。

8#楼:屋面完成、砌体及二次构件完成,外粉完成,内粉完成2层。

9#楼:屋面完成、砌体及二次构件完成,外粉完成,内粉完成8层。

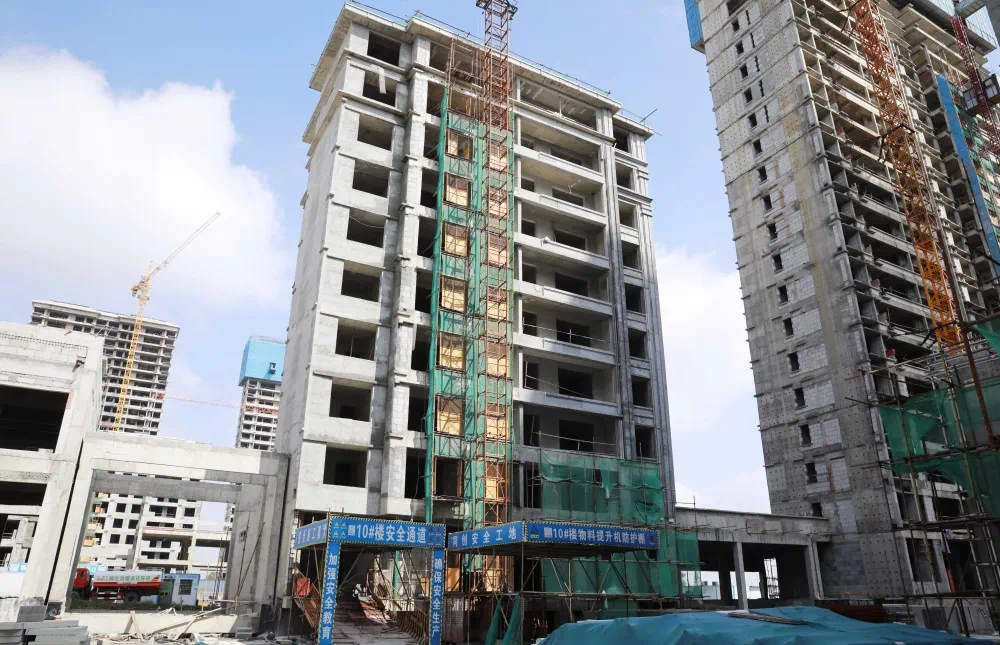

10#楼:屋面完成、砌体及二次构件完成,外粉完成,内粉完成6层。

11#楼:二构砌筑完成,屋面完成;外粉完成,内粉完成20层。

12#楼:二构砌筑完成;屋面及消防水箱完成,外粉完成,内粉完成15层。

13#楼:主体完成,砌体及二次构件完成18层。

15#楼:屋面完成;主体完成,砌体及二次构件完成14层。

16#楼:屋面完成、砌体及二次构件完成,外粉完成,内粉完成7层。

17#楼:屋面完成、砌体及二次构件完成,外粉完成,内粉完成9层。

18#楼:屋面完成、砌体及二次构件完成。

19#楼屋面完成、砌体及二次构件完成。

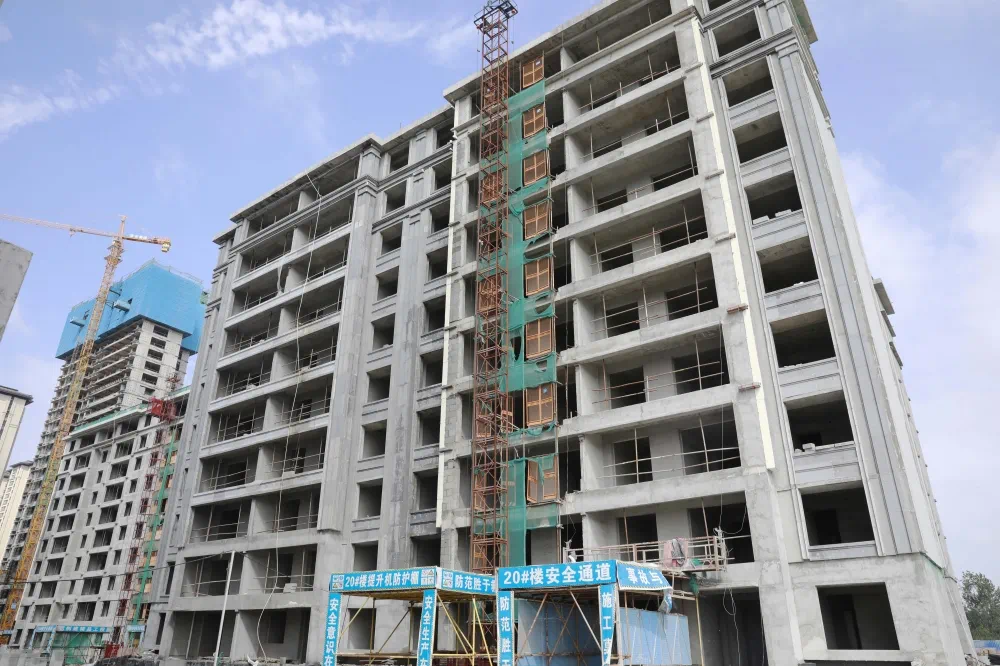

20#楼:屋面完成、砌体及二次构件完成,外粉完成,内粉完成7层。

21#楼:屋面完成、砌体及二次构件完成,内粉完成4层。

22#楼:主体结构浇筑完成,砌体及二次构件完成10层。

23#楼:主体结构浇筑完成,砌体及二次构件完成13层。

25#楼:主体结构浇筑完成,砌体及二次构件完成12层。

26#楼:主体结构浇筑完成,砌体及二次构件完成14层。

幼儿园:结构主体完成,一层地下预埋及地坪完成。

29#会客厅结构完成。

27#会客厅屋面完成,砌体及二次构件完成,内粉完成。

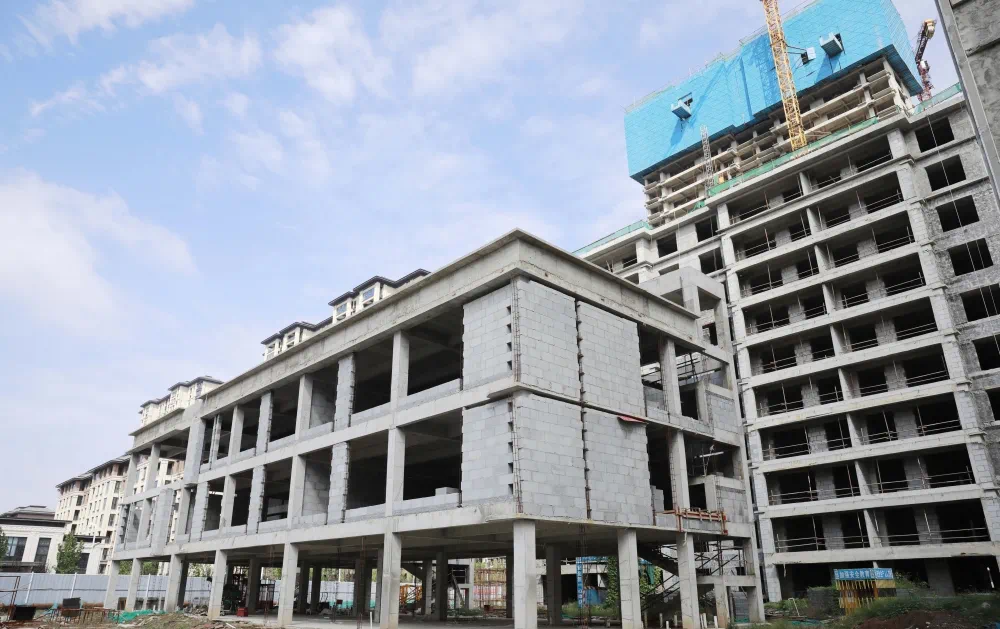

南地块商业网点主体完成、砌体及二次构件完成。

建筑是时间的刻度,记录着相聚的节点

周口建业·世和府二期用臻心和匠心

赋予未来生活更高的品质

让每一份美好的期待,加速实现

更多工程进度,敬请关注......

1、本宣传资料出街时间为2021年9月,不作为要约或承诺;2、文中引用图片及数据来自网络,不代表本公司为此做出了承诺;3、文内涉及的交通规划设置、市政配套设置不排除因政府规划、政策规定及出卖人未能控制的原因而发生变化,本资料旨在提供相关信息,不代表着出卖人对此作出要约或承诺,建业保留对宣传资料修改的权利;4、本资料对项目或产品的介绍,旨在提供相关信息,不意味着本公司对此作出了承诺,买卖双方的权利义务以双方签订的《商品房买卖合同》及附件等协议为准;5、本资料修改权在法律允许的范围内归出卖人所有。

声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
