11月工程进度播报 | 时光沉淀细节,匠心呈现美好

搜狐焦点周口站 2021-12-08 11:35:47
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

淮阳碧桂园11月工程进度 2# 共18层,目前主体17层完成,砌体4~13层砌筑完成 3# 共6层,目前主体封顶,砌体完成,栏杆安装完成80%,外墙抹灰完成40% 5# 共6层,目前主体封顶,砌体完成,栏杆安装完成40% 6# 共18层,目前主体封顶,砌体2~10层砌筑完成 7# 共18层,目前主体

淮阳碧桂园11月工程进度

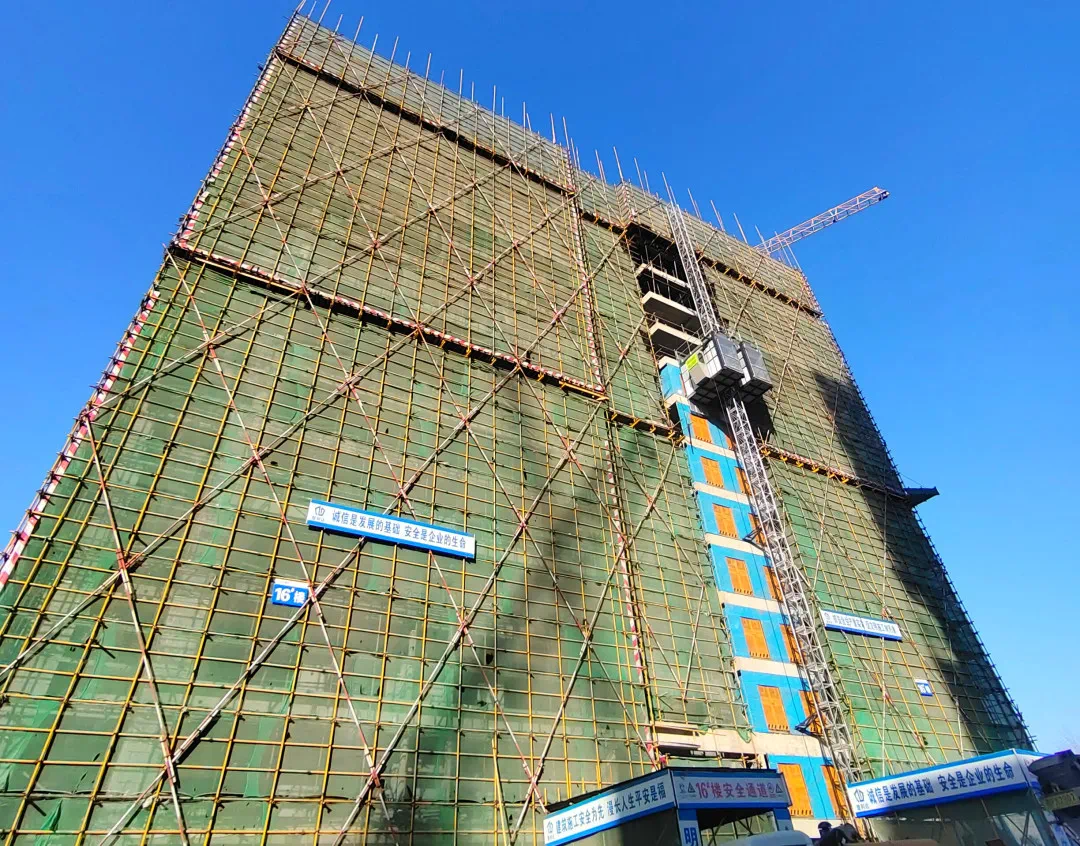

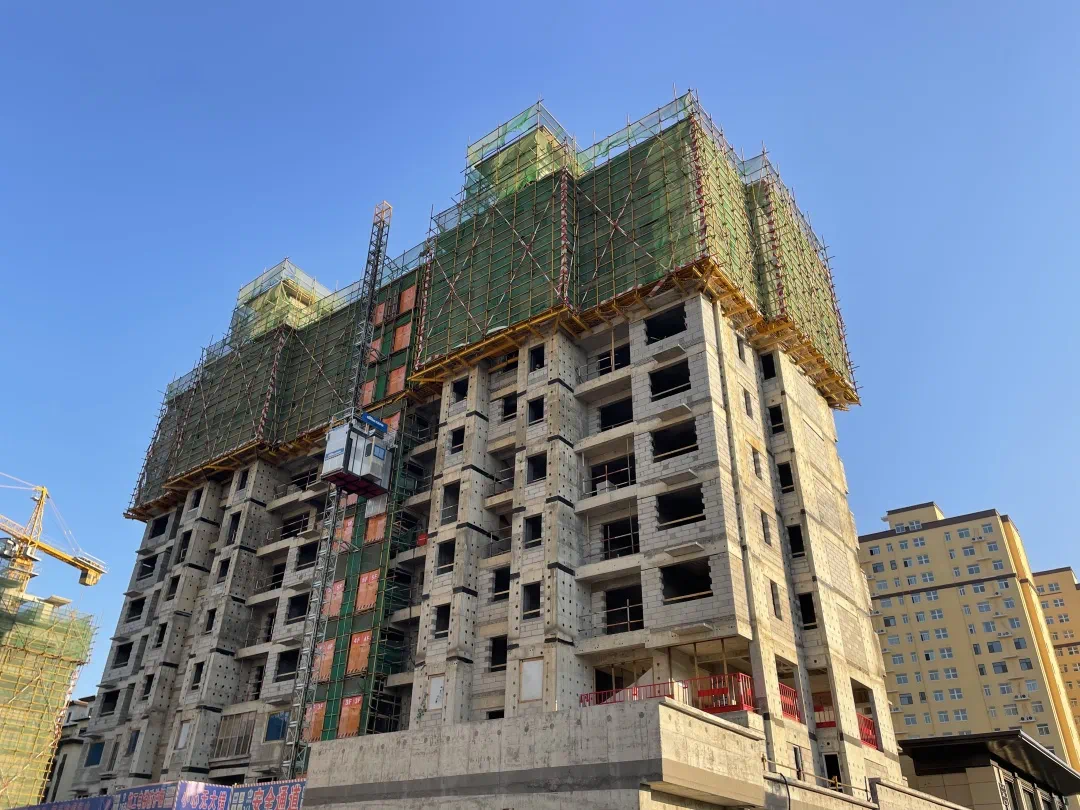

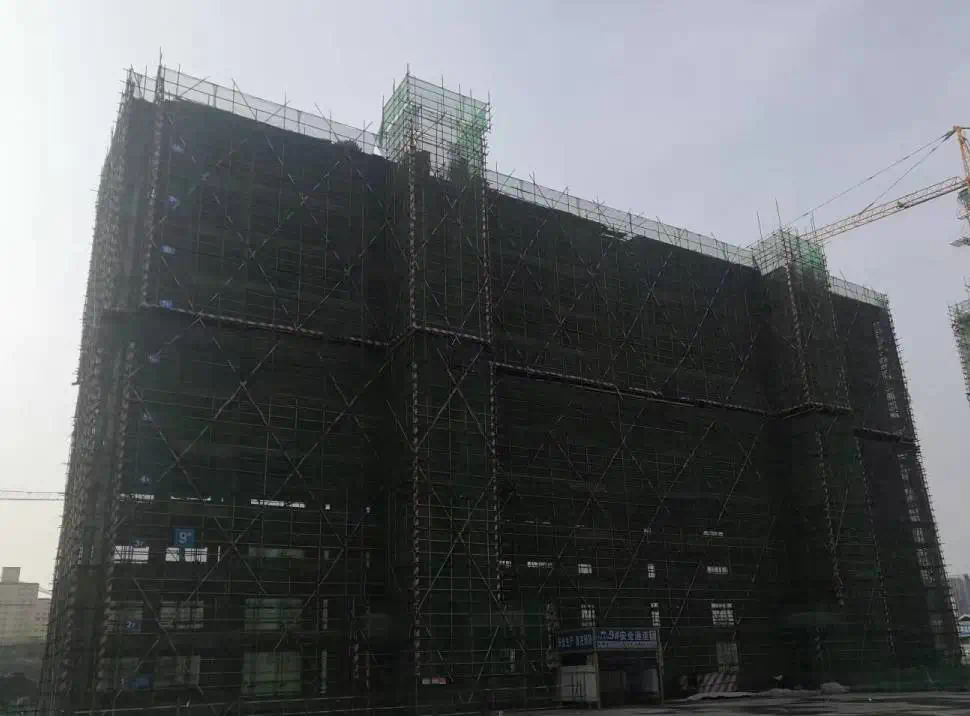

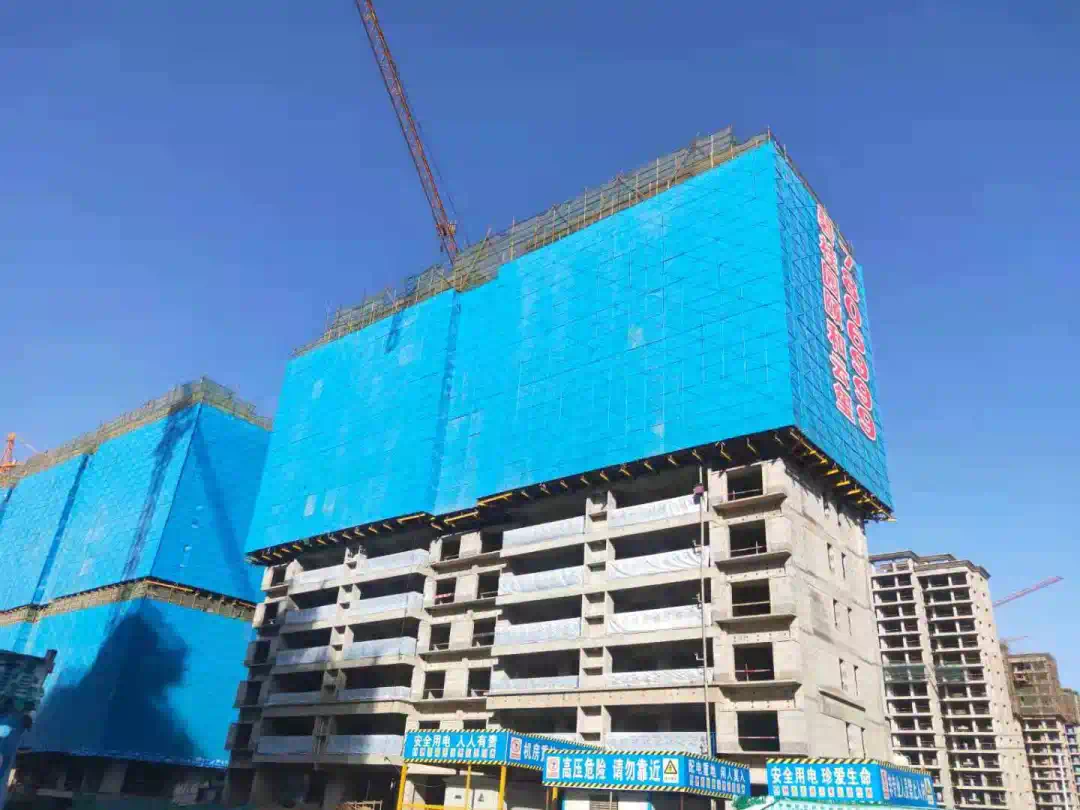

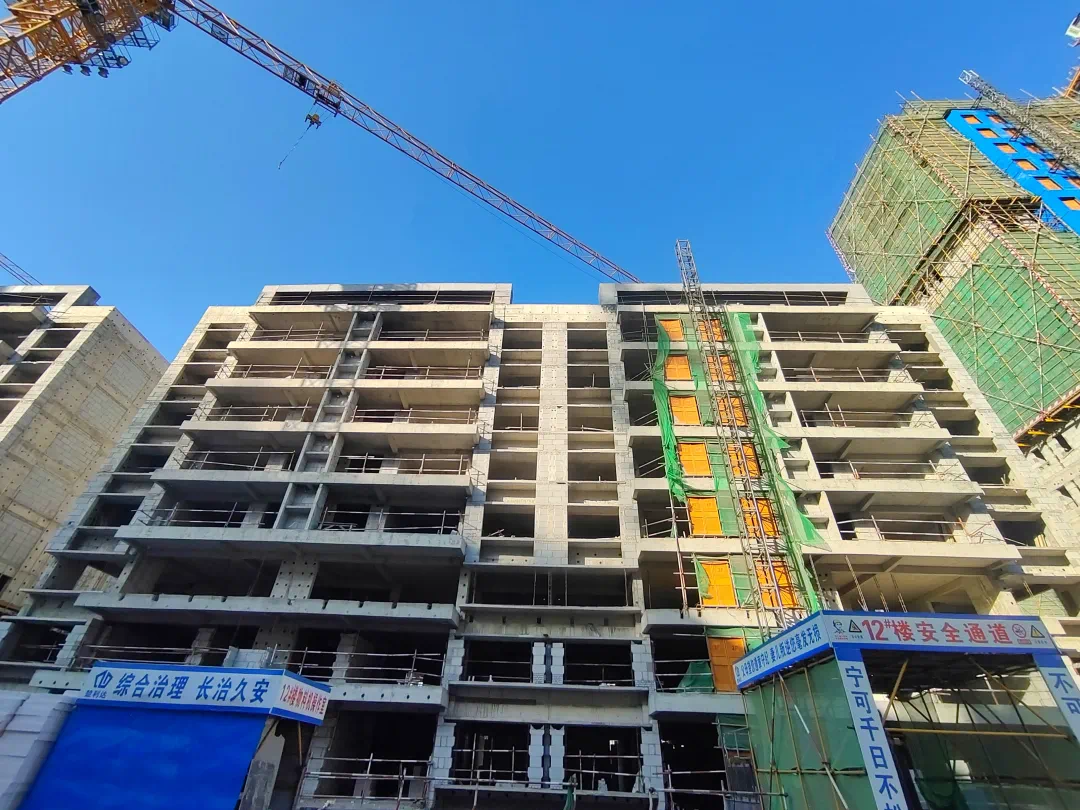

2#

共18层,目前主体17层完成,砌体4~13层砌筑完成

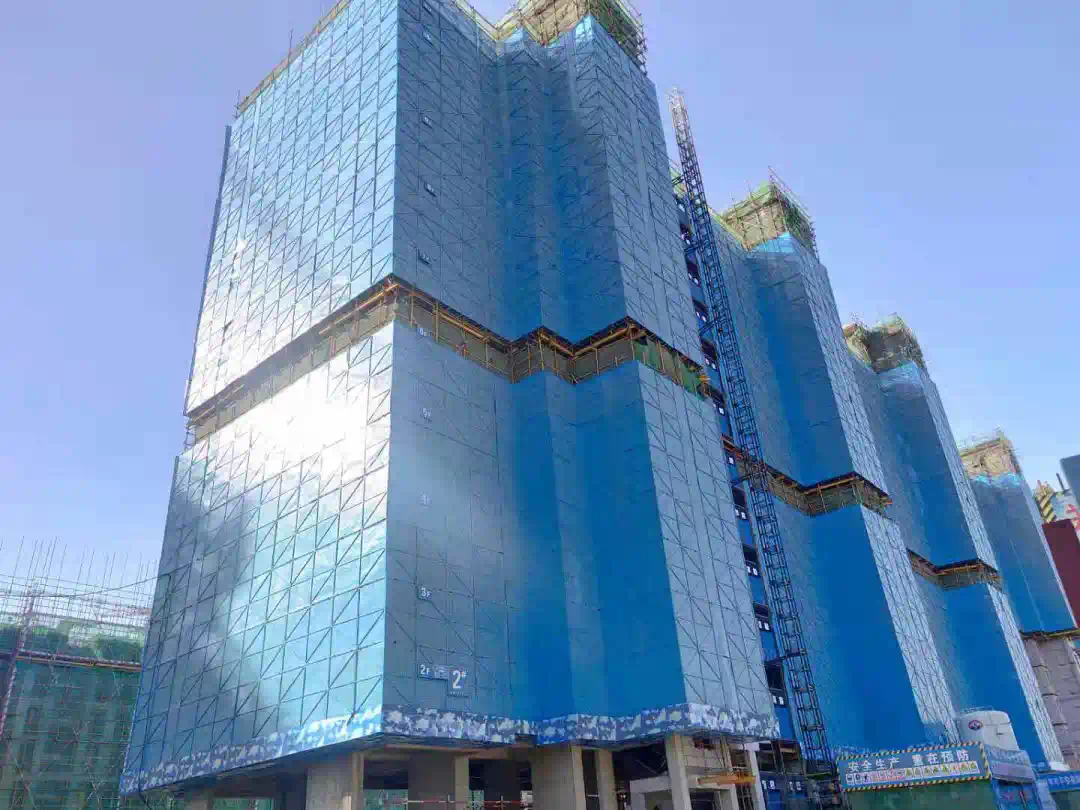

3#

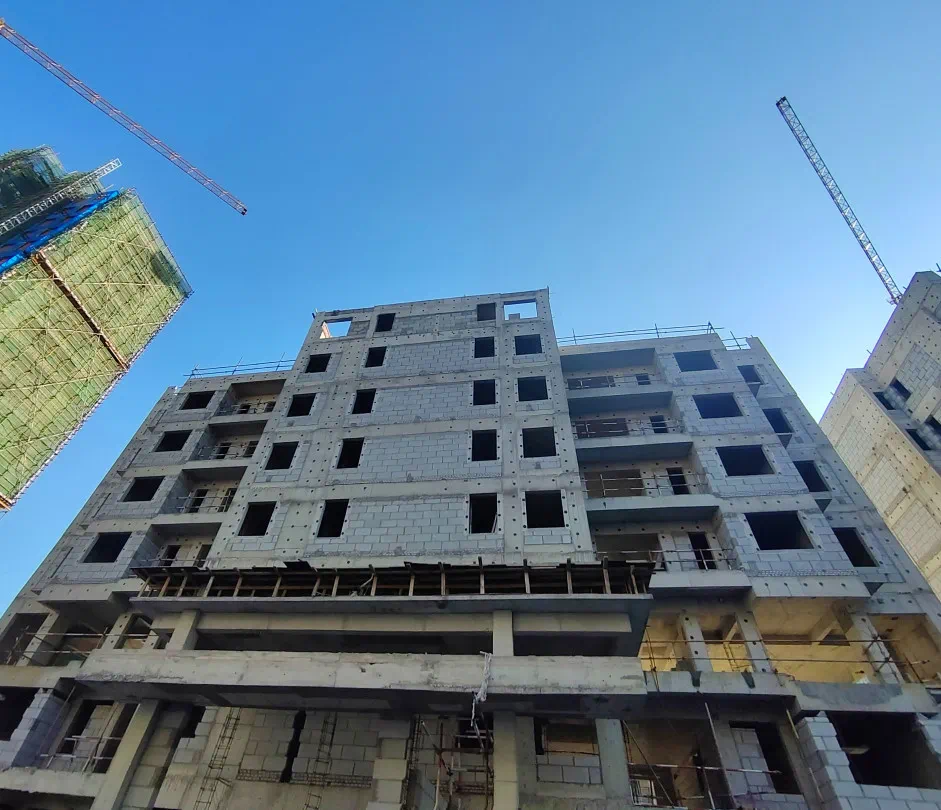

共6层,目前主体封顶,砌体完成,栏杆安装完成80%,外墙抹灰完成40%

5#

共6层,目前主体封顶,砌体完成,栏杆安装完成40%

6#

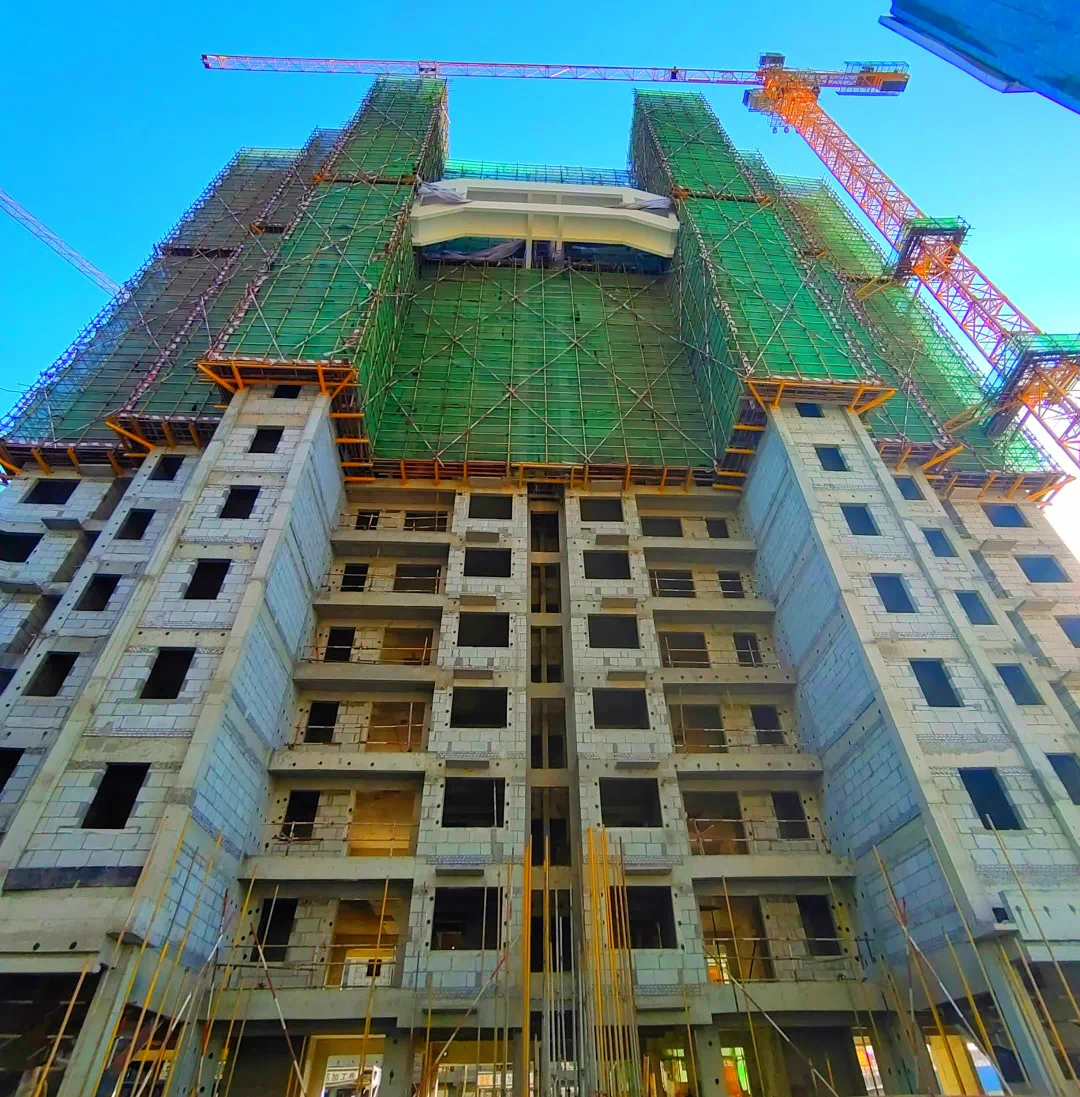

共18层,目前主体封顶,砌体2~10层砌筑完成

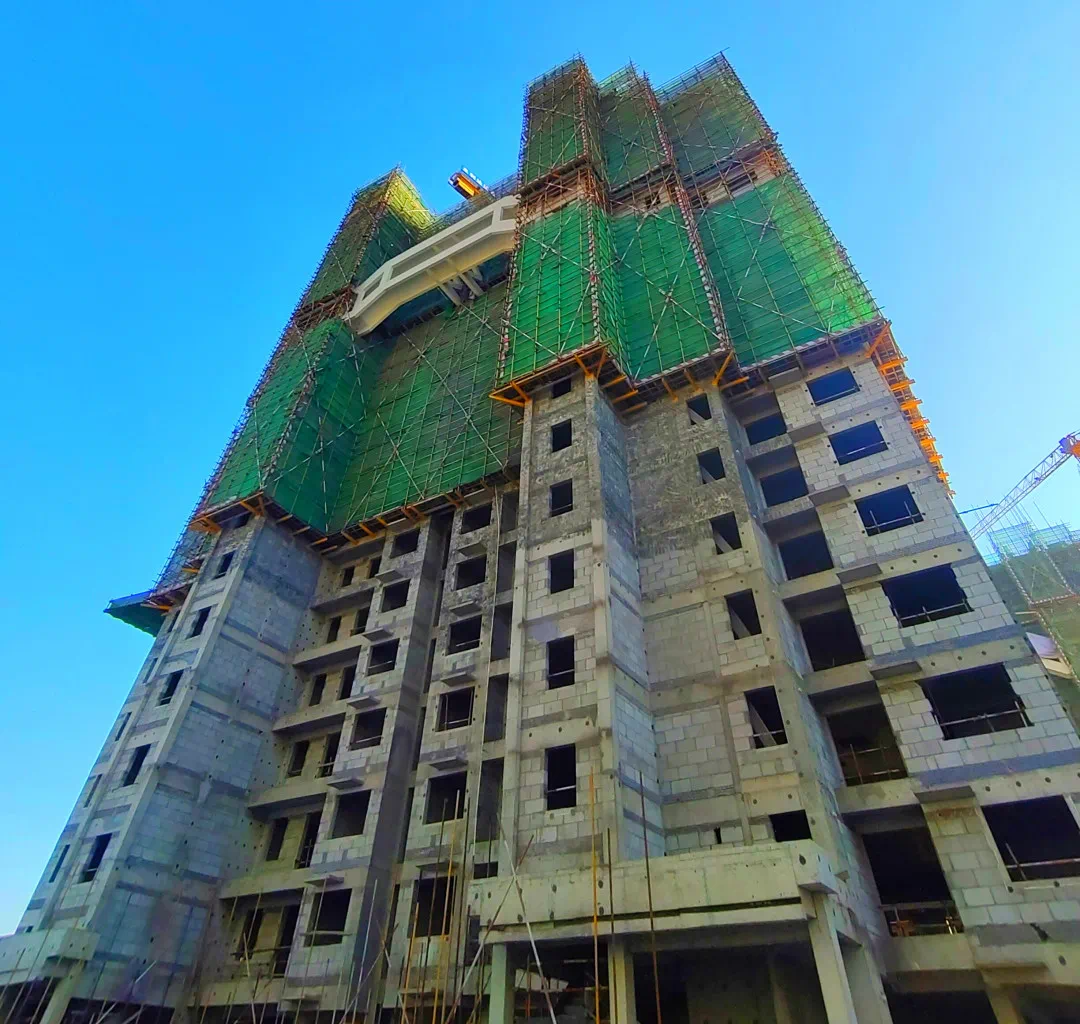

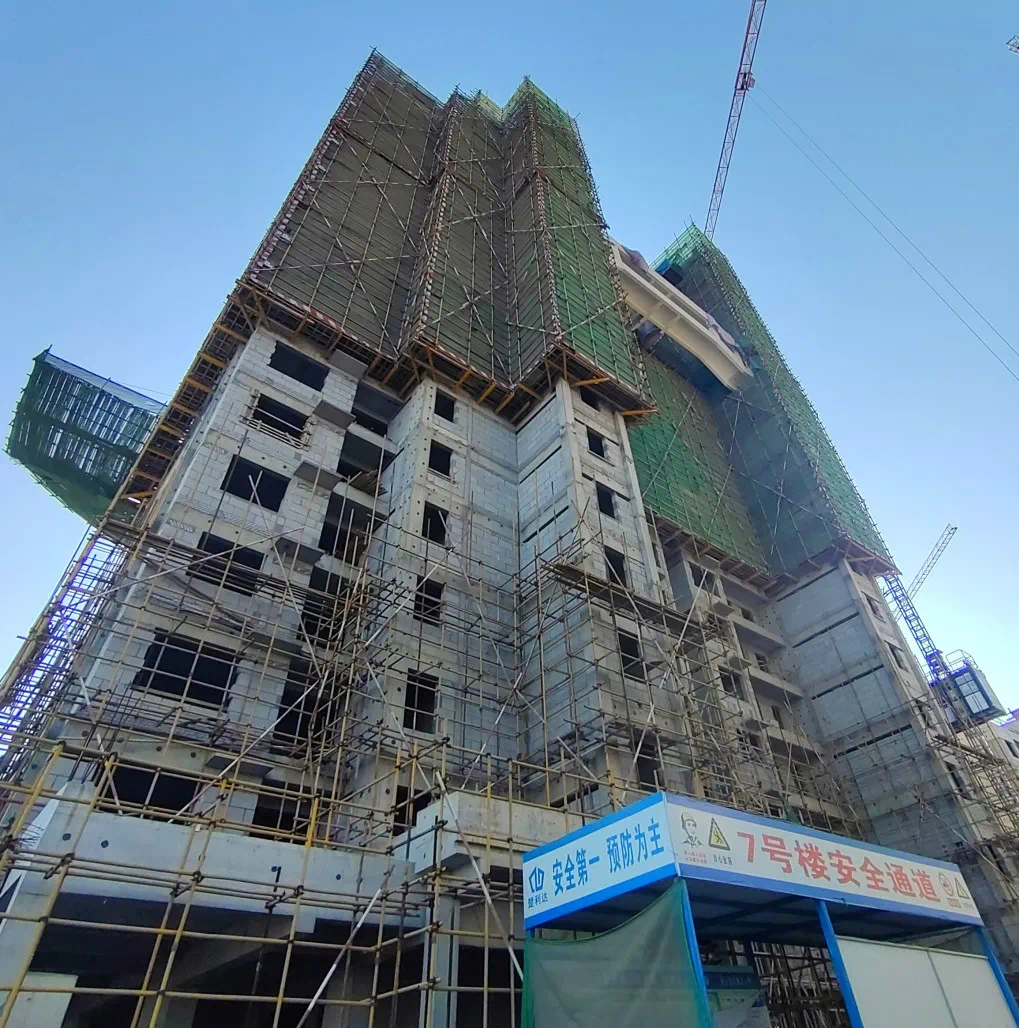

7#

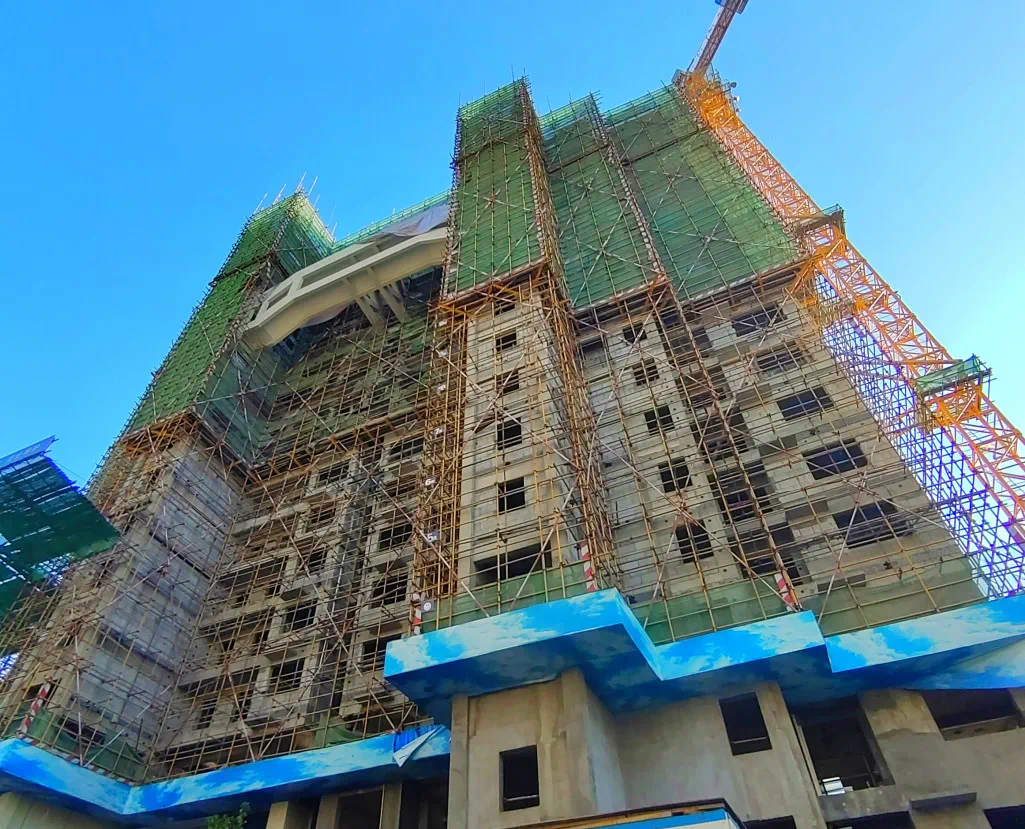

共18层,目前主体封顶,砌体2-11层砌筑完成

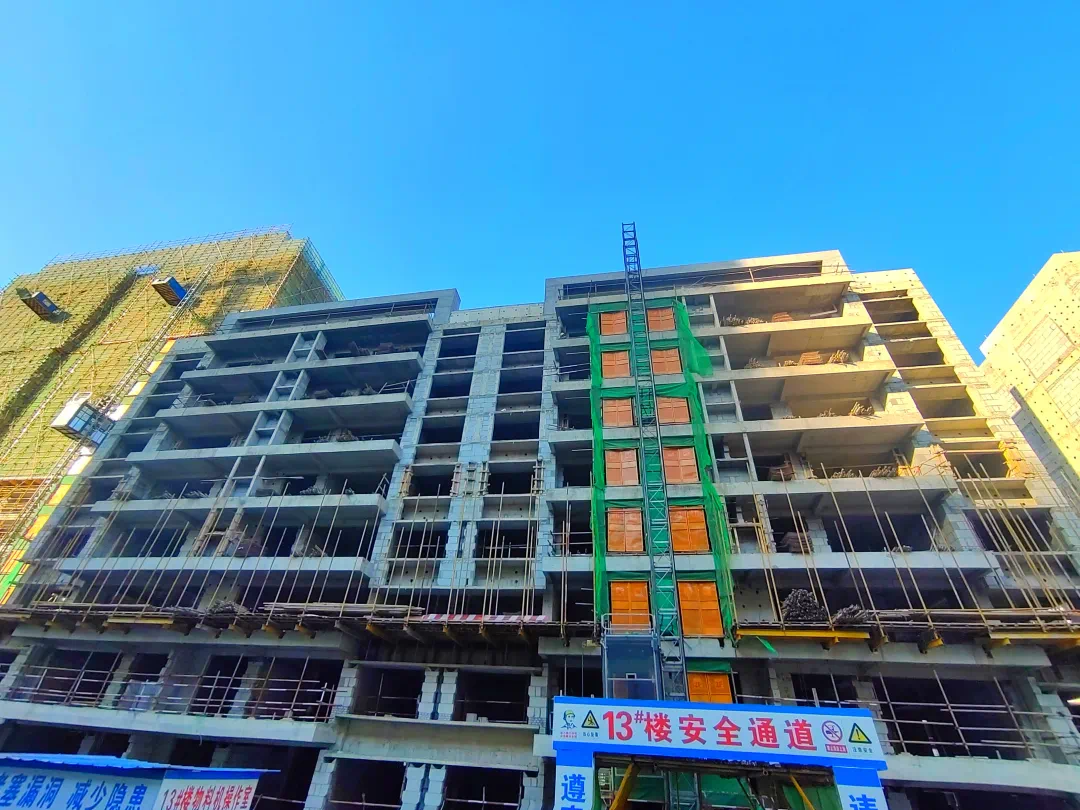

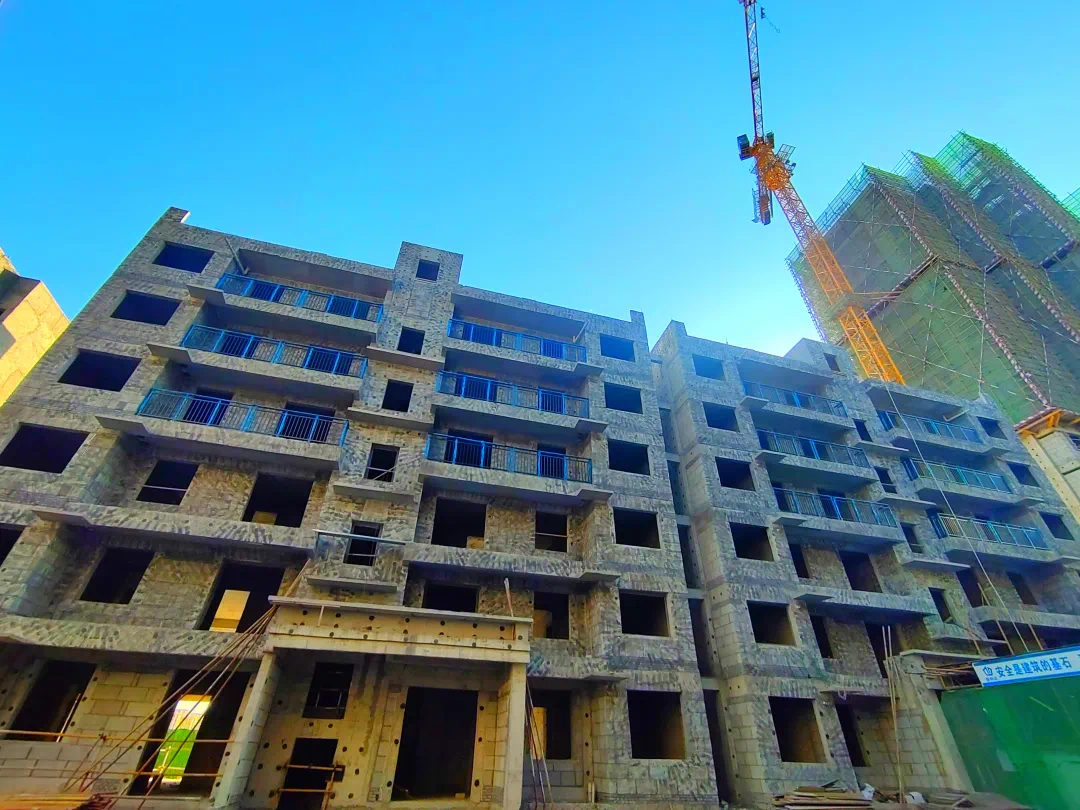

8#

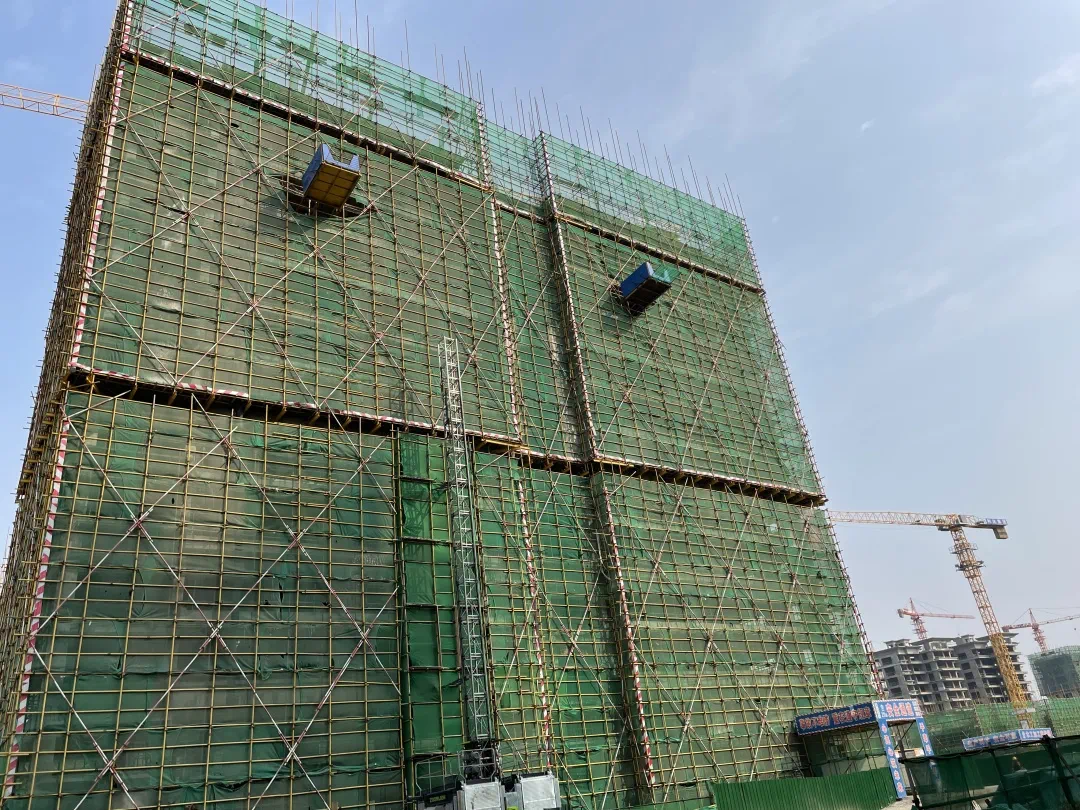

共7层,目前主体封顶,砌体1-2、4-8层砌筑完成

9#

共8层,目前主体封顶,砌体2、4-8层砌筑完成

10#

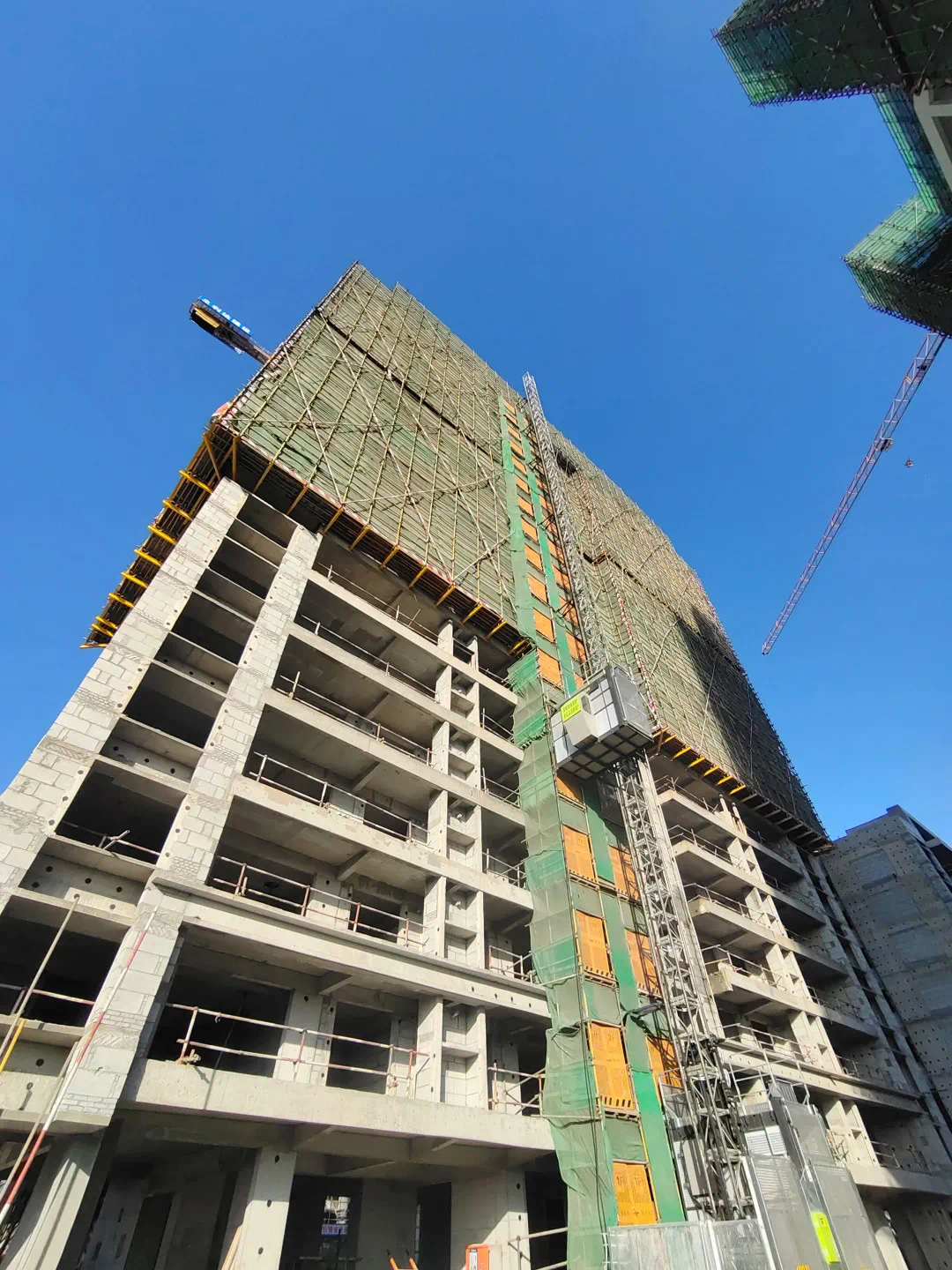

共18层,目前主体封顶,砌体2~14层砌筑完成

11#

共18层,目前主体封顶,砌体2~15层砌筑完成

12#

共8层,目前主体封顶,砌体1~2、4~8层砌筑完成

13#

共8层,目前主体封顶,砌体1-2、4~8层砌筑完成

15#

共18层,目前17层结构完成,砌体2-9层砌筑完成

16#

共18层,目前13层结构完成,砌体2-4层砌筑完成

淮阳碧桂园颐和云玺11月工程进度

1#

目前主体结构已封顶,砌体2-12层完成

2#

目前主体结构已封顶,砌体2-5层完成

3#

目前主体结构已封顶,砌体2-12层已完成

5#

目前主体结构已封顶,砌体2-10层完成

6#

目前主体结构已完成6层

7#

目前主体结构已封顶,2-12层砌体完成

8#

目前主体结构已封顶,2-12层砌体完成

9#

目前主体结构已完成10层

17#

目前主体结构已完成8层

20A#

目前主体结构已完成14层

20B#

目前主体结构已完成17层

21#

目前主体结构已完成7层

23#

目前主体结构已完成16层

26A#

目前主体结构已完成18层,2-7层砌体完成

26B#

目前主体结构已完成11层,2-9层砌体完成

28#

目前主体结构已完成18层,2-5层砌体完成

29#

目前主体结构已封顶,1层,2层砌体完成

30#

目前主体结构已封顶,砌体4-11层完成

31#

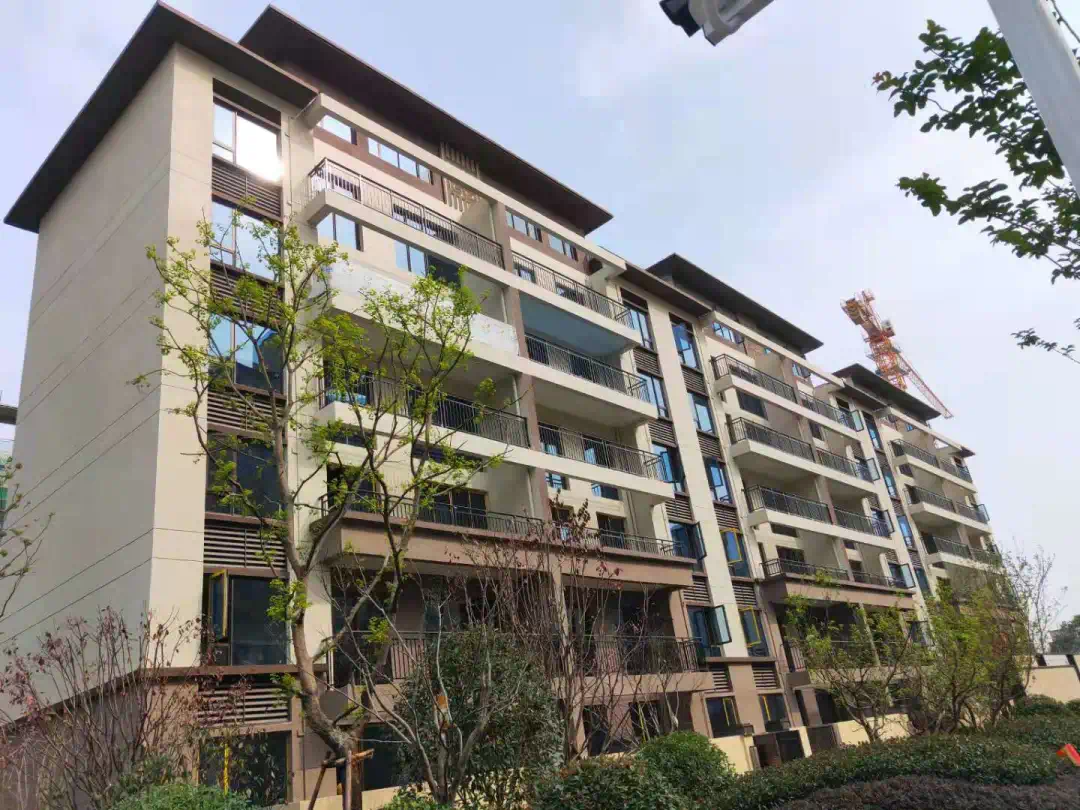

目前主体结构已封顶,砌体完成,外粉完成,外墙保温,外墙漆完成90%

家在淮阳 安家碧桂园

淮阳碧桂园

建筑面积约110-190㎡瞰景美宅

品鉴热线:0394-262 7777

碧桂园颐和云玺

建筑面积约123-168㎡新中式美宅

品鉴热线:0394-780 6999

1、本资料出街时间2021年12月(备案名/推广名:碧桂园颐和云玺•1号院/碧桂园颐和云玺•2号院/碧桂园颐和云玺;建设项目/开发商:周口永安置业有限公司)

2、本资料为要约邀请,不作为要约或承诺;买卖双方的权利义务以双方签订的《商品房买卖合同》及其补充协议、附件等书面文件为准;

3、交通配套信息及市政配套信息来源于政府网站,仅供参考。交通规划设置、市政配套设置不排除因政府规划、政策规定及出卖人未能控制的原因而发生变化,本资料旨在提供相关信息,不代表着出卖人对此作出要约或承诺;

4、相关宣传内容不排除因政府相关规划、规定及出卖人分期规划、未能控制等原因发生变化;本资料所发布内容为 2021年12月的信息,出卖人将不定期对宣传材料进行修改,敬请留意较新资料;

5、本宣传资料中涉及的价格、折扣、付款方式等信息,因销售时间、户型楼栋、楼层、方位等不同有所差异,以实际签约信息为准;

6、文中部分文字、图片等源自网络,版权归原作者所有,本文只作引用,如原作者表明身份要求本公司停止使用该素材,请及时与本公司联系删除;

7、文章中数据或相关资质证明来源于政府网站;

8、因项目不同,具体服务内容可能有所差异,以实际提供为准。

声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
