广东这条重要高铁惠州设两站!

搜狐焦点周口站 2021-11-12 11:48:16
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

重磅! 近期,深圳地铁官网发布 深汕铁路环评报告全文公示及公众说明公开。 深汕铁路概算总额 5137360 万元, 计划于年底开工建设,总工期5年, 其中, 惠州设立两个车站! 报告显示 深汕铁路概算总额 5137360 万元,计划于 2021 年底开工建设,总工期 5 年。 深圳至深汕合作区铁路工

重磅!

近期,深圳地铁官网发布

深汕铁路环评报告全文公示及公众说明公开。

深汕铁路概算总额 5137360 万元,

计划于年底开工建设,总工期5年,

其中,

惠州设立两个车站!

报告显示

深汕铁路概算总额 5137360 万元,计划于 2021 年底开工建设,总工期 5 年。

深圳至深汕合作区铁路工程(以下简称“深汕铁路”)位于广东省南部,起于深圳枢纽西丽站,经深圳市南山、龙华、福田、罗湖、龙岗、坪山,惠州市大亚湾、惠阳、 惠东,至深汕合作区,引入广汕铁路深汕站。

本次环境影响评价范围主要包括:

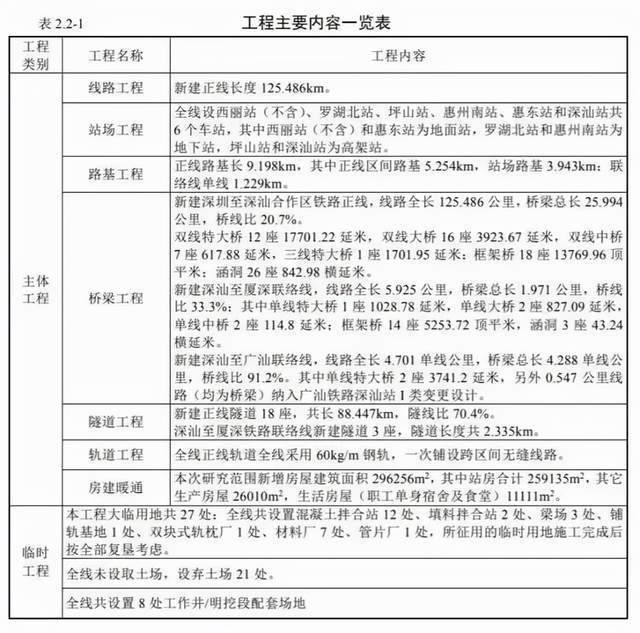

深圳至深汕合作区铁路西丽站(不含)至深汕站,新建正线全长 125.486 公里(深圳市区段 52.538km,惠州段 56.065km, 深汕合作区段 16.883km。),包括深圳枢纽、 深汕合作区配套工程。

本工程铁路等级为高速铁路,采用电力牵引,设计速度目标值:西丽至罗湖北段 250km/h,罗湖北至深汕段 350km/h;全线设西丽站(不含)、罗湖北站、深圳坪山站、 惠州南站、惠东站和深汕站,共 6 个车站。

本线所经地区永久用地合计 3260.87 亩,其中区间用地 1771.58 亩,站场用地 1480.53 亩。永久用地中,深圳市境内征地 982.19 亩;惠州市与深汕合作区境 征地 2269.92 亩。

本工程总挖方量 2164.40 万立方米,填方量 152.33 万立方米,余方量 2012.06 万立方米。

本项目共涉及 6 处生态保护红线,其中涉及深圳市 3 处生态保护红线、惠州市 2 处生态保护红线和深汕合作区 1 处生态保护红线。

设计年度列车流量

西丽-深圳坪山初期70对,近期 90对,远期122对;

深圳坪山-惠州南初期72对,近期94对,远期128对;

惠州南-深汕 初期72对,近期94对,远期128对。

其中,相关联络线设计行车量如下:坪山站线路所至深圳坪山站(厦深场)联络 线近期 12 对/日、远期 16 对/日;深汕线路所至深汕站(汕汕场)联络线近期 62 对/ 日、远期 68 对/日。

站场工程

新建深汕铁路共设深汕、惠东、惠州南、深圳坪山、罗湖北、西丽(不含)等 6 个车站,各站均办理客运作业。

罗湖北、惠州南为地下站,西丽、惠东站为地面站, 其余车站均为高架站。始发站为西丽站(不含)和深汕站,其余均为中间站,较大站 间距为 32.623km,最小站间距 17.457km,平均站间距 25.544km。

惠州段站点设计说明

惠东站

既有惠东站位于惠东县稔山镇,为地面站,车站中心里程为 DK32 119,东侧距 离深汕站 30.777km,西侧距离惠州南站 32.623km。

既有惠东站设到发线 6 条,有效 长 850m,岛式站台和侧式站台各 1 座,站房为线侧下式布置,总占地面积 亩。车站按一般中间站设计,主要办理旅客列车到发、通过及旅客乘降等业务,以通过作业为主。

惠州南站

惠州南站中心里程为 DK64 742,东侧距离惠东站 32.623km,西侧距离深圳坪山 站 19.486km。车站按一般中间站设计,主要办理旅客列车到发、通过及旅客乘降等业 务,以通过作业为主。

本次惠州南站扩建工程设到发线 2 条(不含正线),分别设于上、下行正线外侧, 有效长为 650m;设侧式站台 2 座,车站两端咽喉无渡线设置。车站位于地下负二层, 站房按较高聚集人数 2000 人规模设计。

据了解,未来,

深汕高铁还将延伸至梅州,潮州。

期待!
