北院工程形象进度

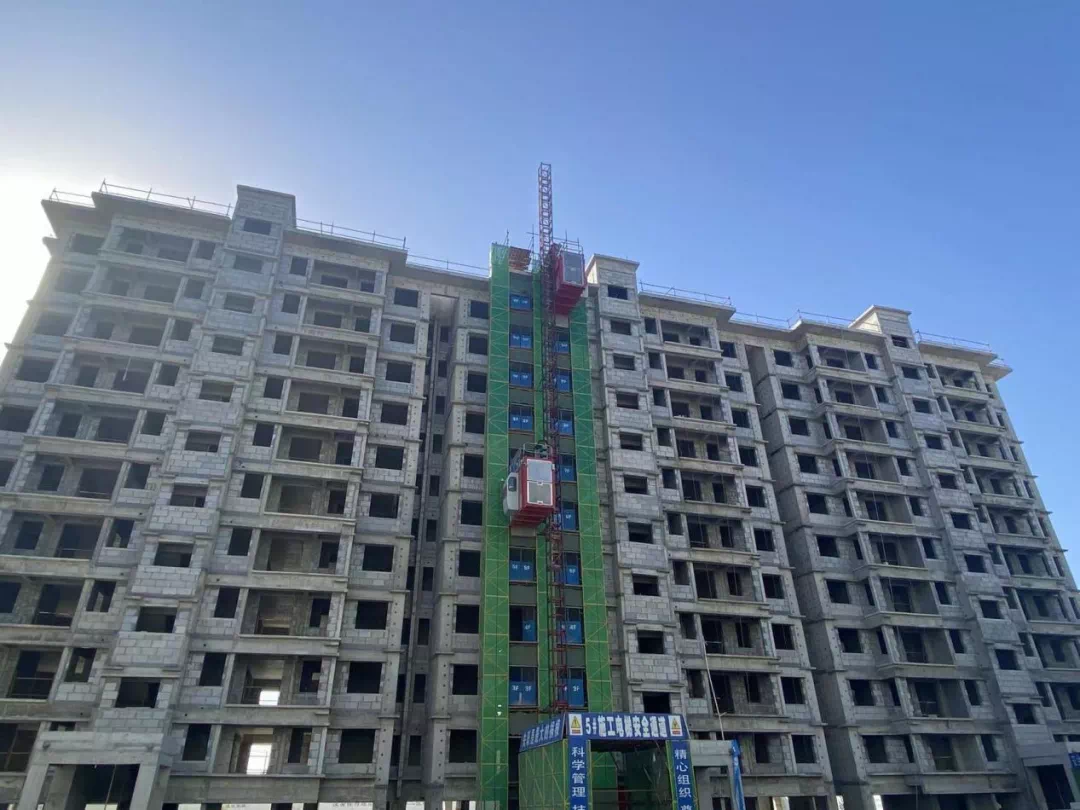

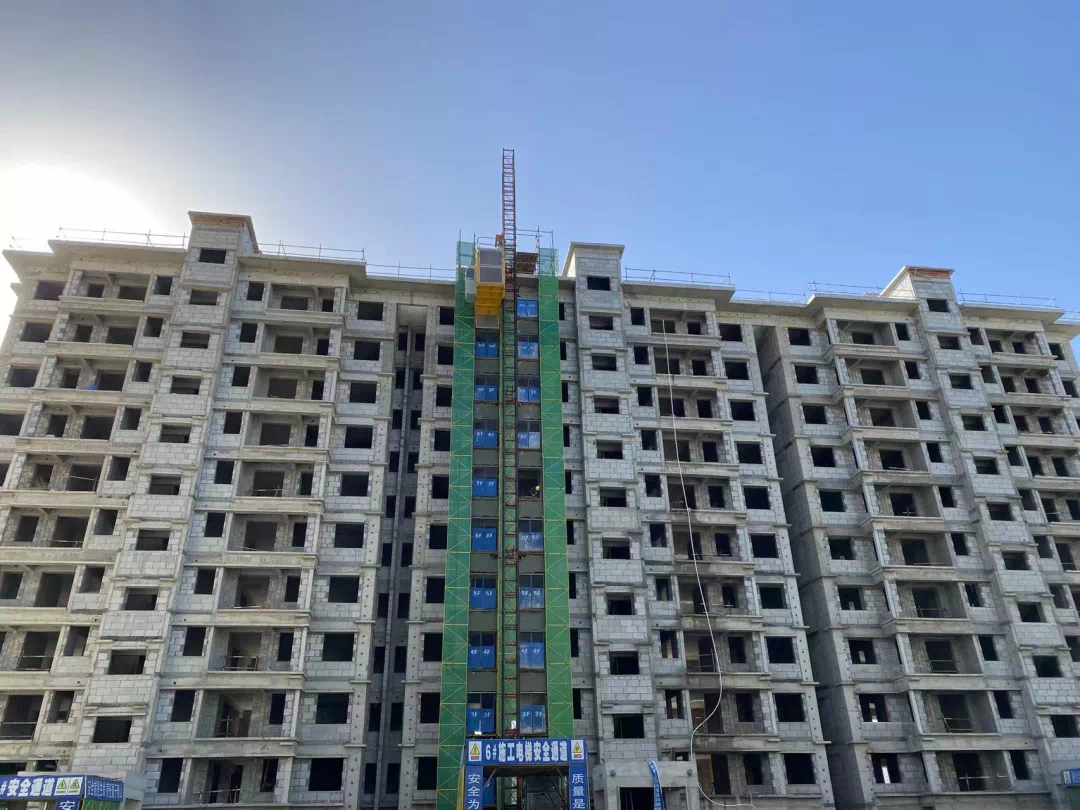

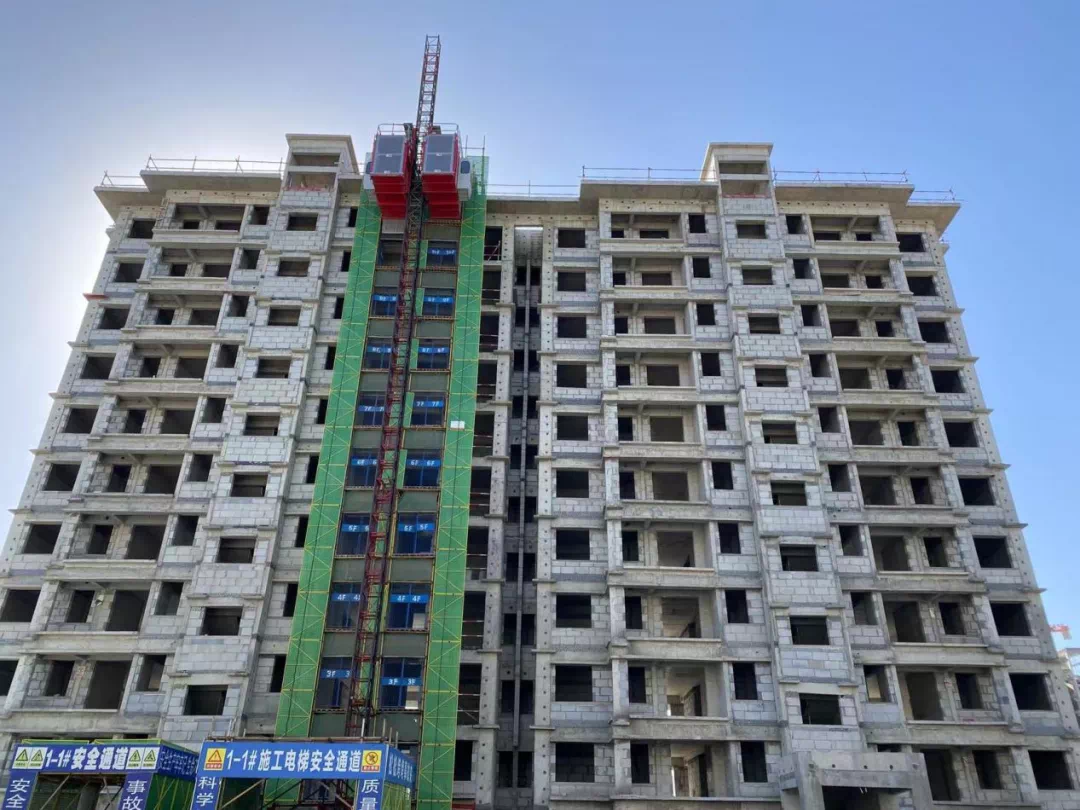

1-1号楼主体封顶完成,二次结构砌体完成95%

1-2号楼主体封顶完成,二次结构完成,内粉灰饼施工,外粉甩浆

2号楼主体封顶完成,二次结构完成,外粉施工完成45%,外保温施工完成15%

5号楼主体封顶完成,二次结构完成,内粉拍浆完成90%,外粉开始施工

6号楼主体封顶完成,二次结构完成,内粉完成60%,外粉完成15%

8号楼主体封顶完成,二次结构完成80%

9号楼主体封顶完成,二次结构施工完成85%,下四层交房样板施工完成

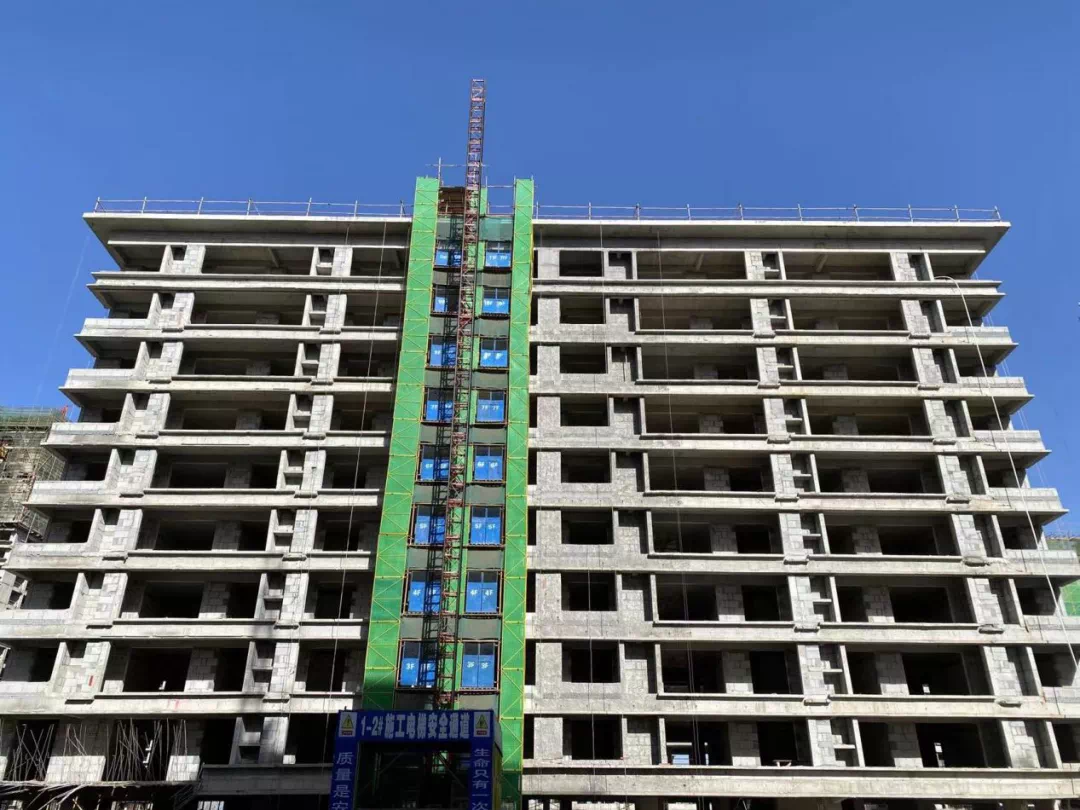

10号楼主体封顶完成,二次结构完成,内粉灰饼施工

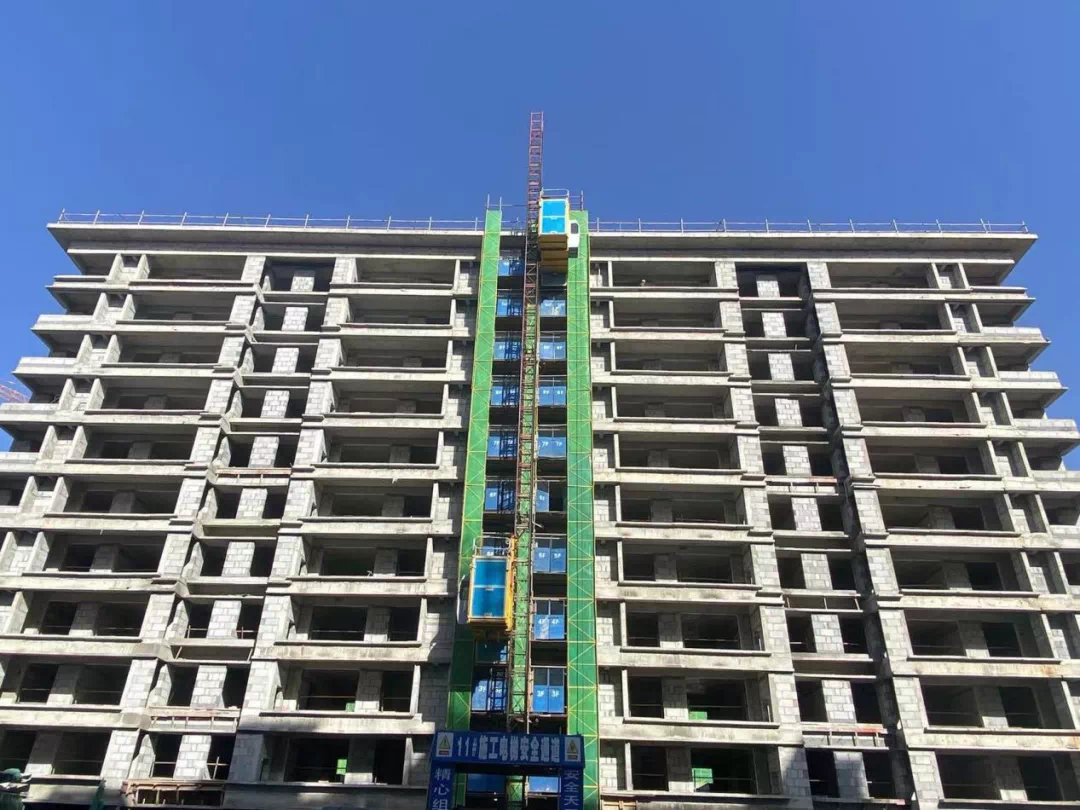

11号楼主体封顶完成,二次结构施工完成

12号楼主体封顶完成,二次结构施工完成80%

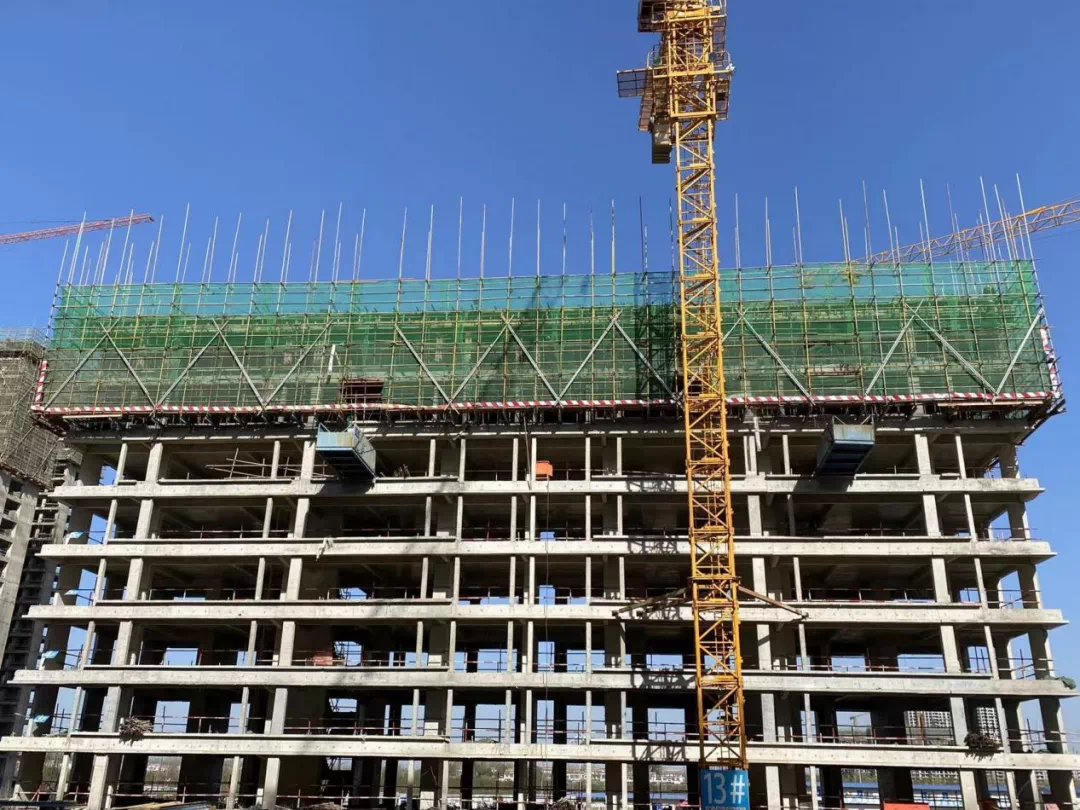

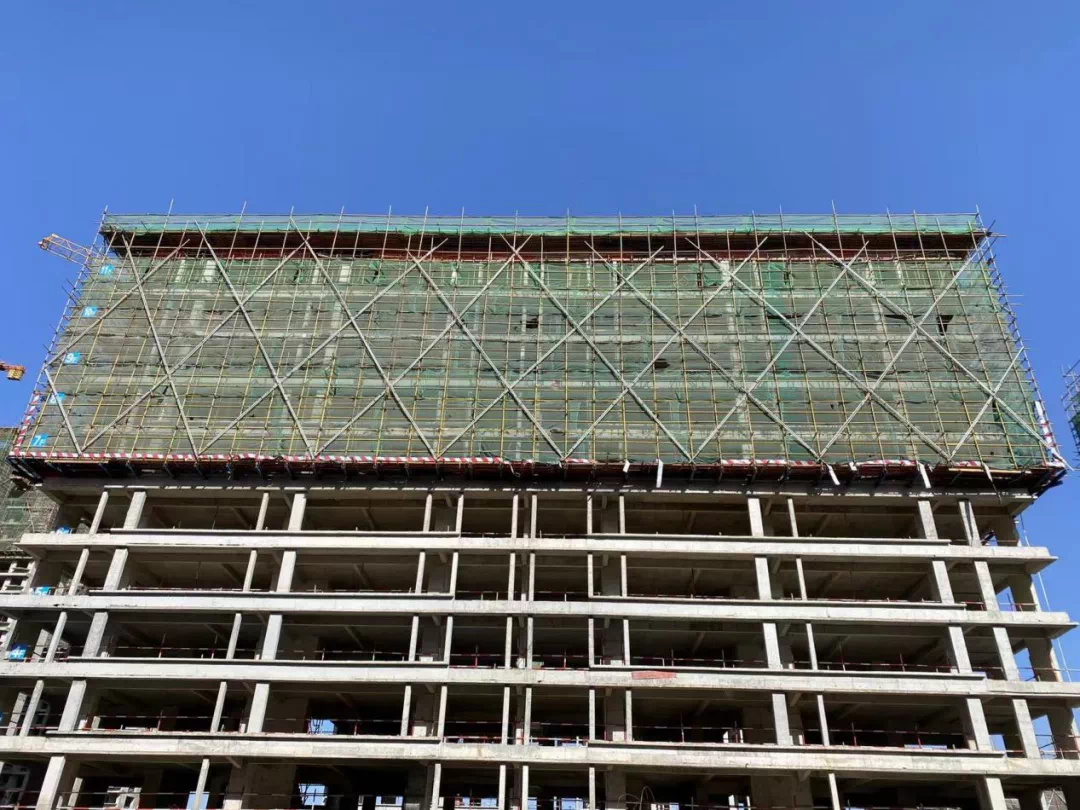

13-1#楼主体封顶完成,屋面机房层施工

13-2#楼主体9层施工

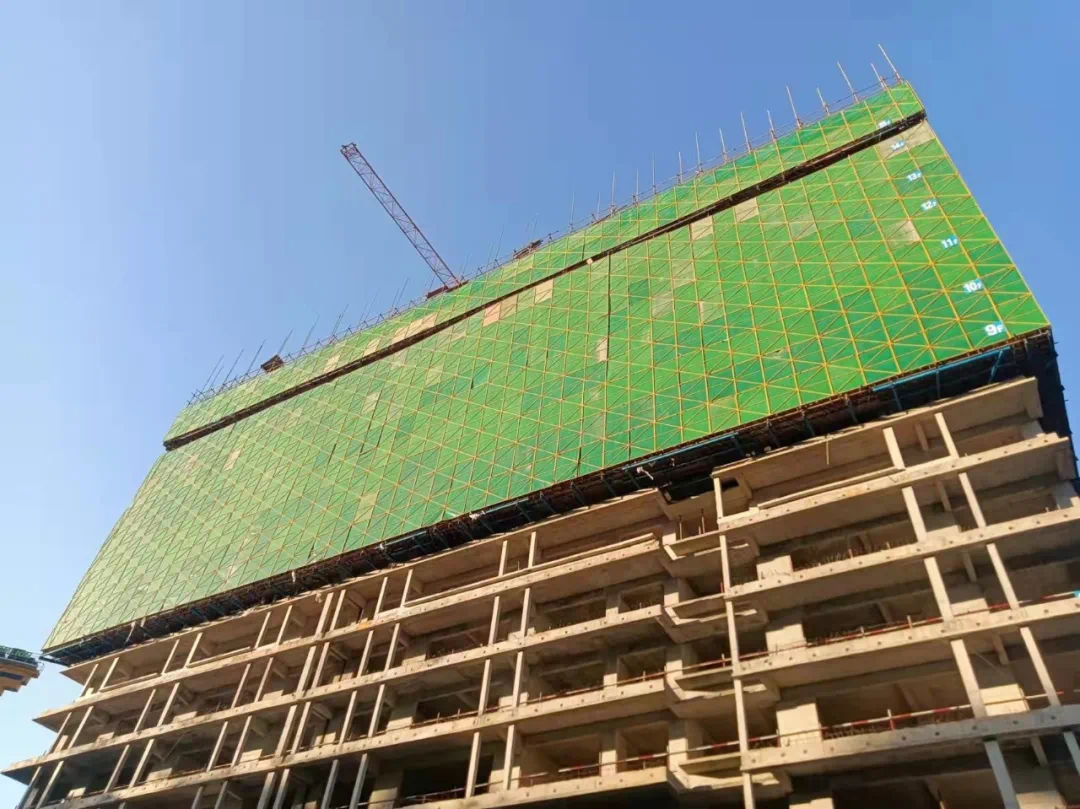

15#楼主体11层施工

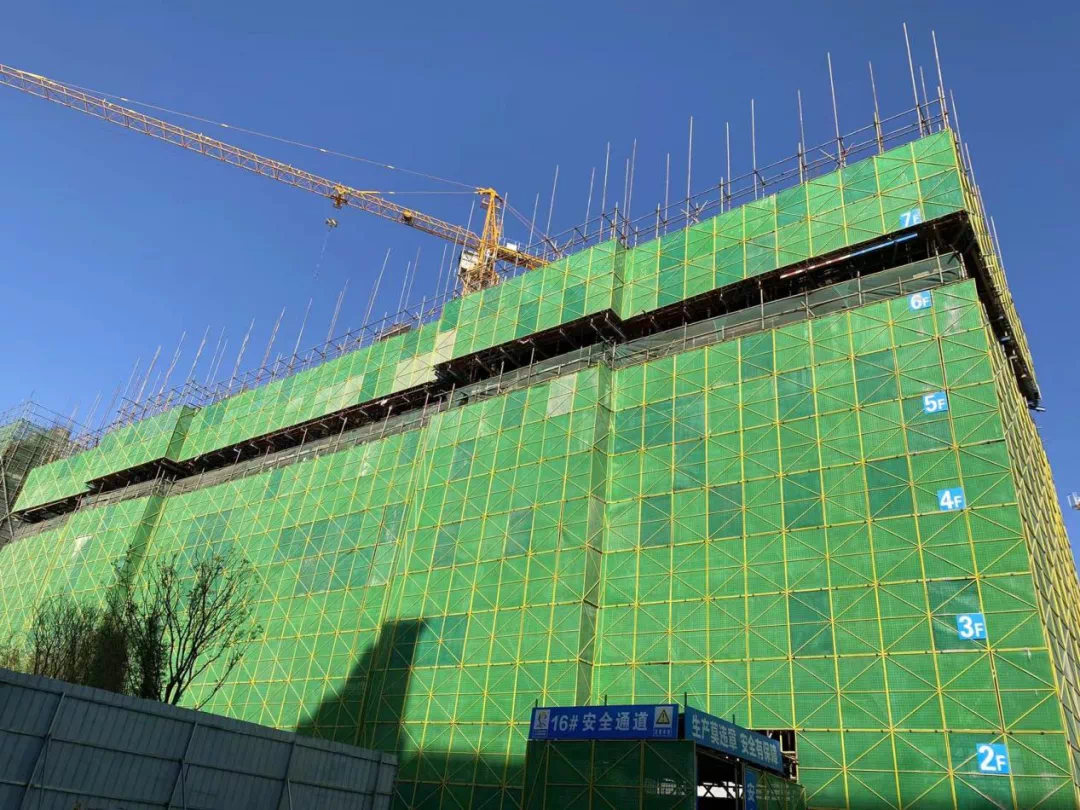

16#楼主体8层施工

17#楼主体7层施工

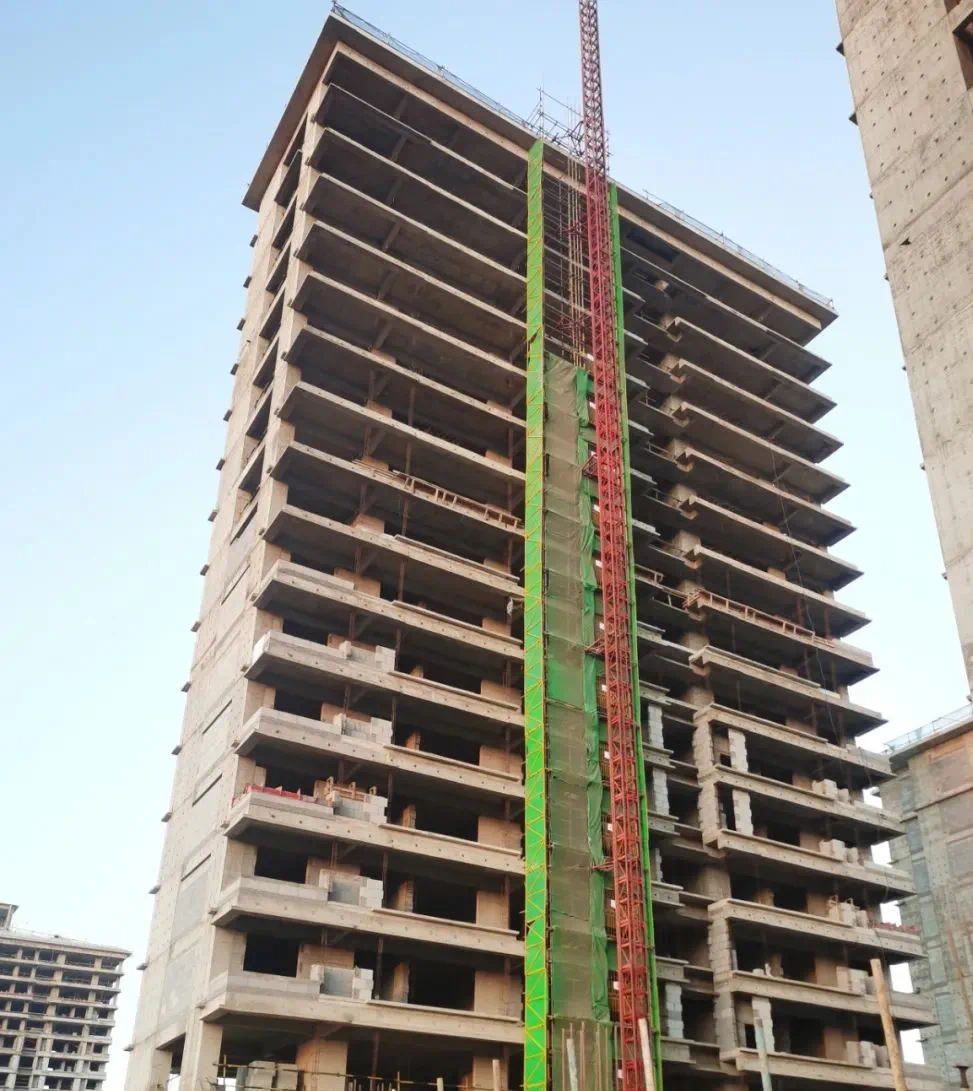

18#楼主体16层施工

19#楼主体16层施工

20#楼主体2层施工

21#楼主体4层施工

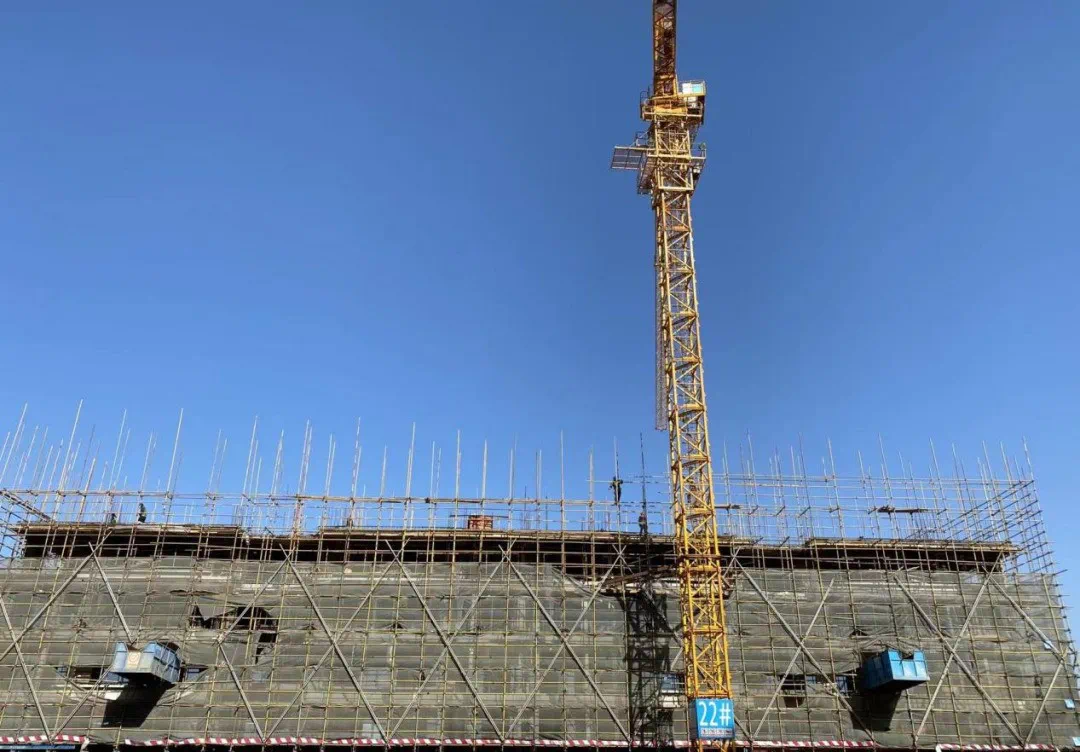

22#楼主体5层施工
建业·滨河院子
南院工程形象进度

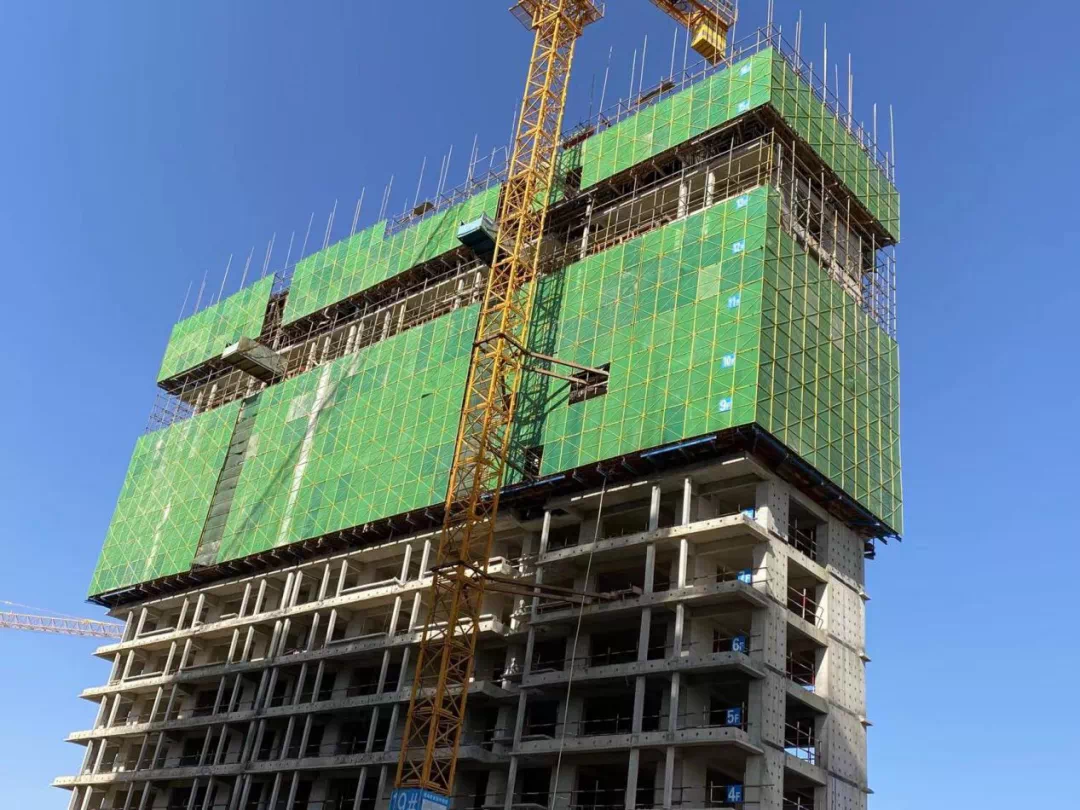

1-1#屋面机房支模

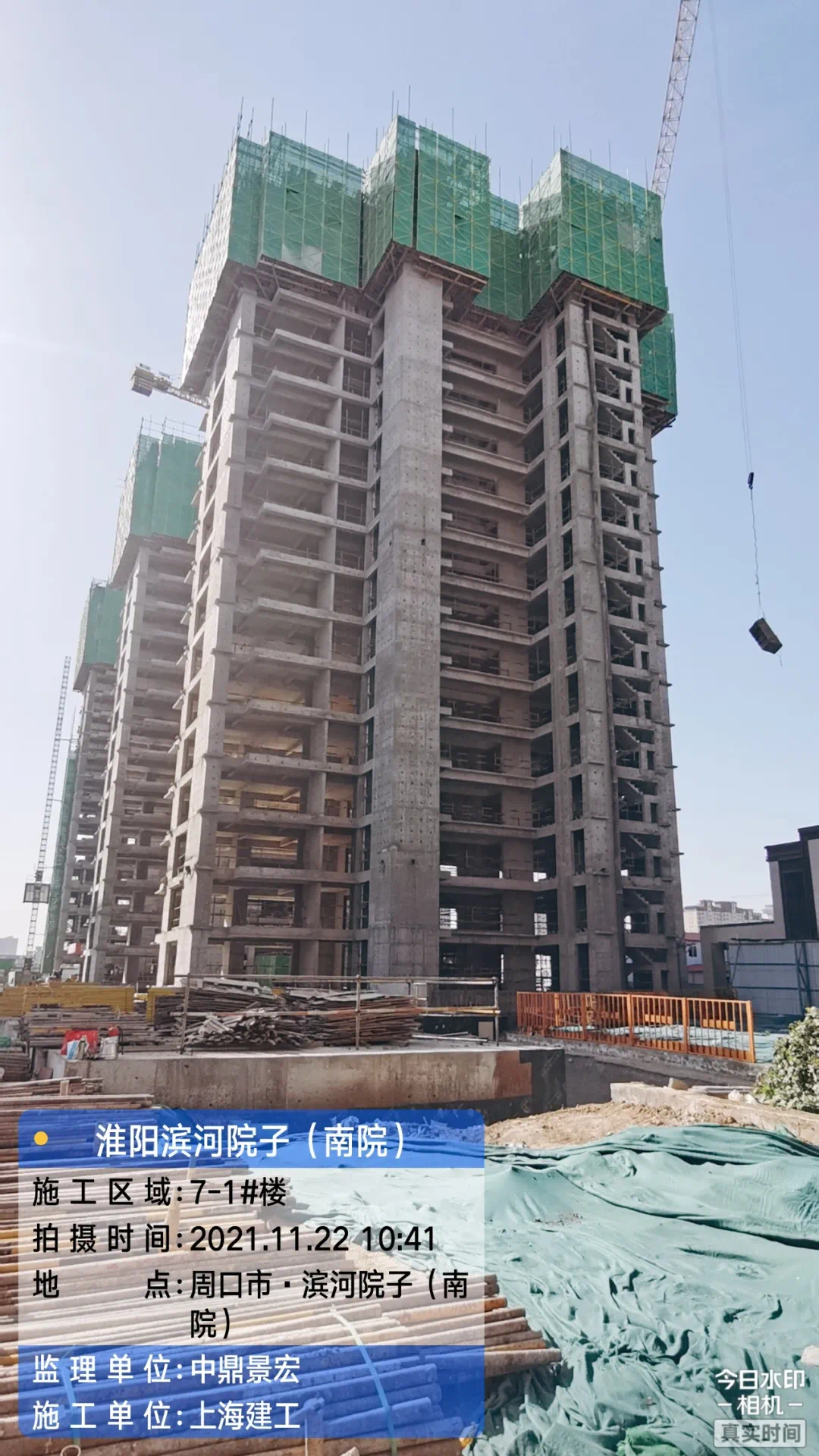

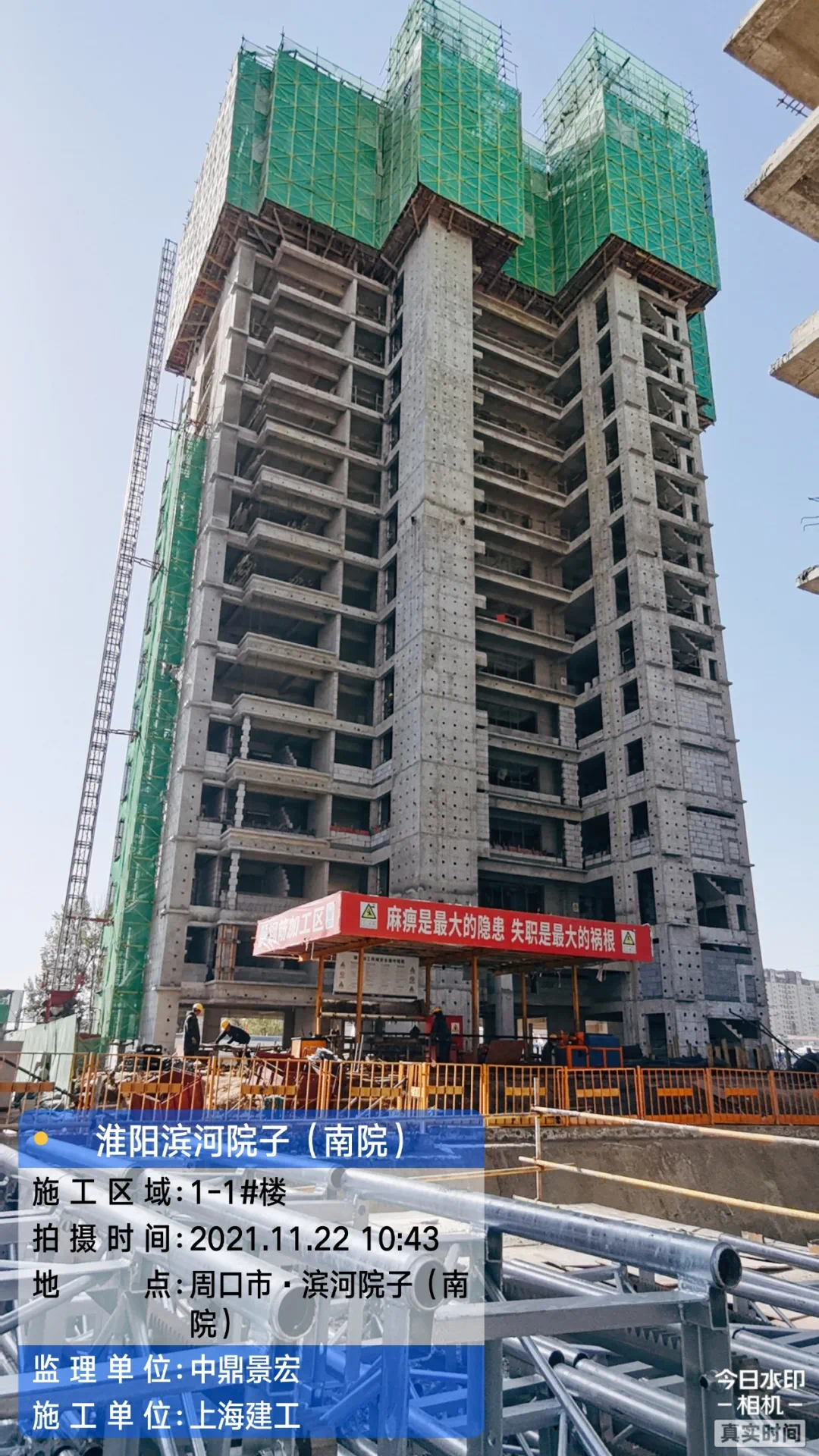

7-1#主体十八层放线,墙柱焊接

1-2#主体十八层梁筋绑扎

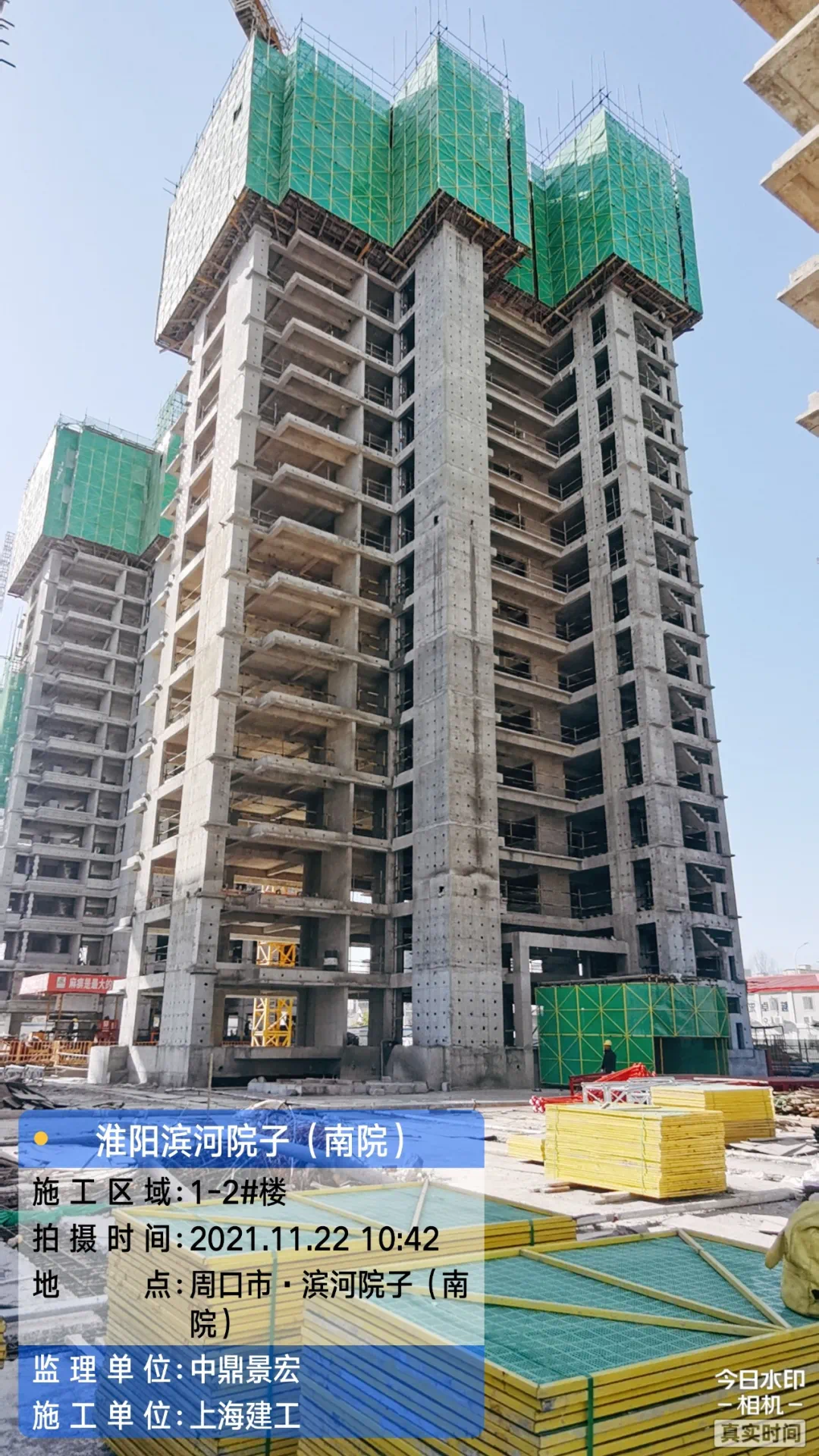

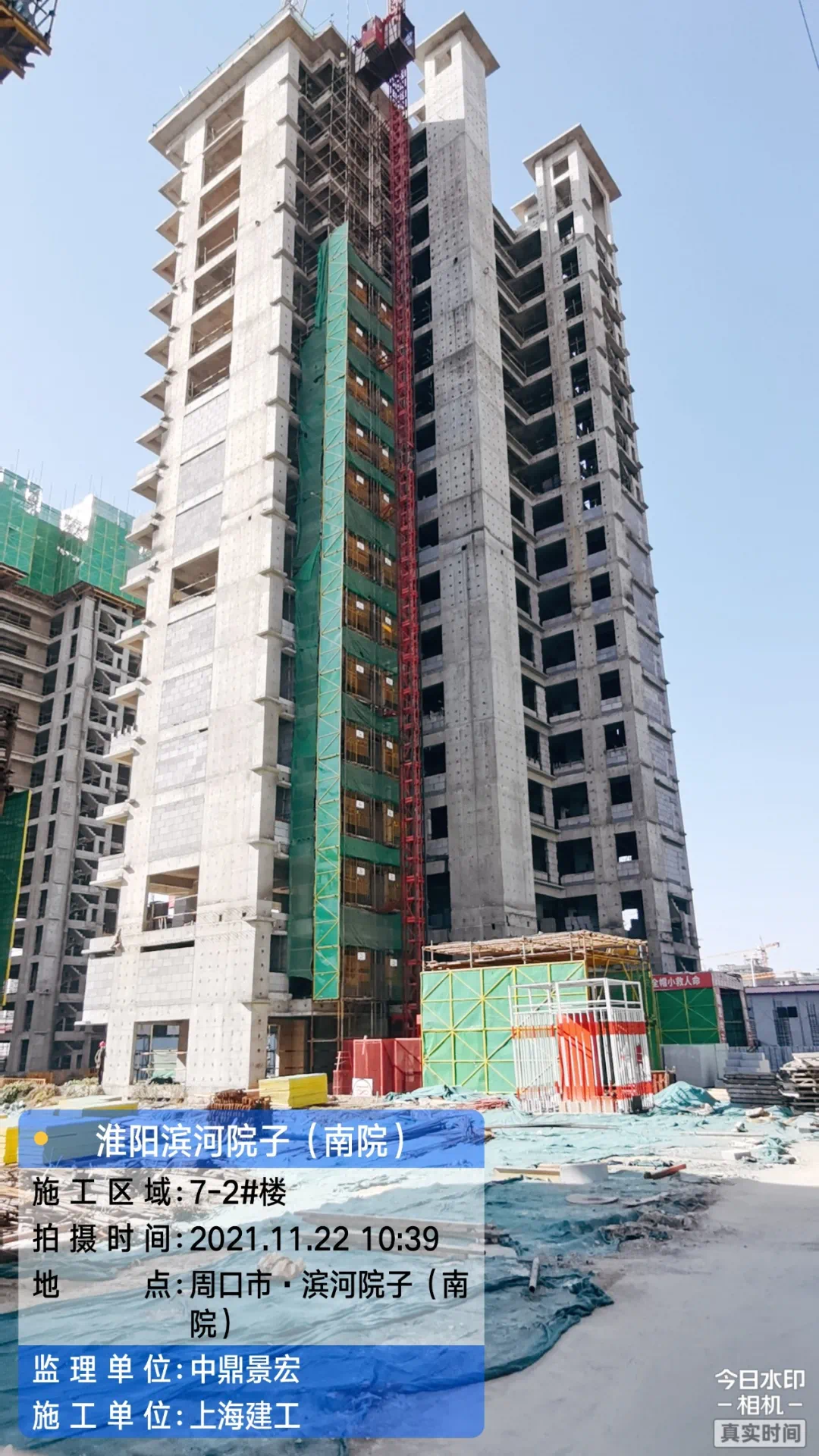

7-2#主体完成,砌体十层

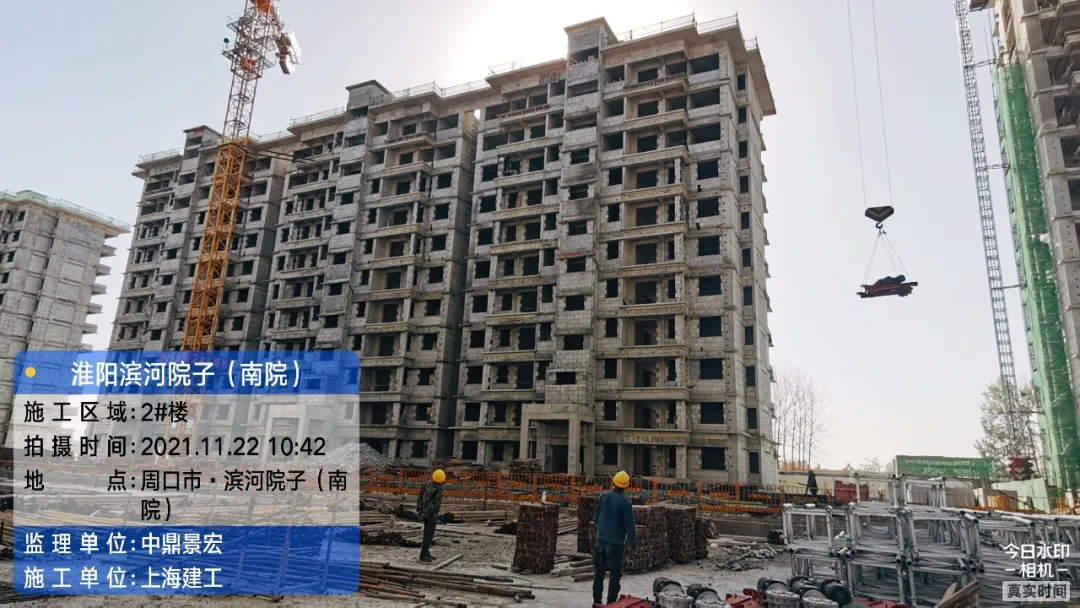

2#砌体完成,构造柱十层

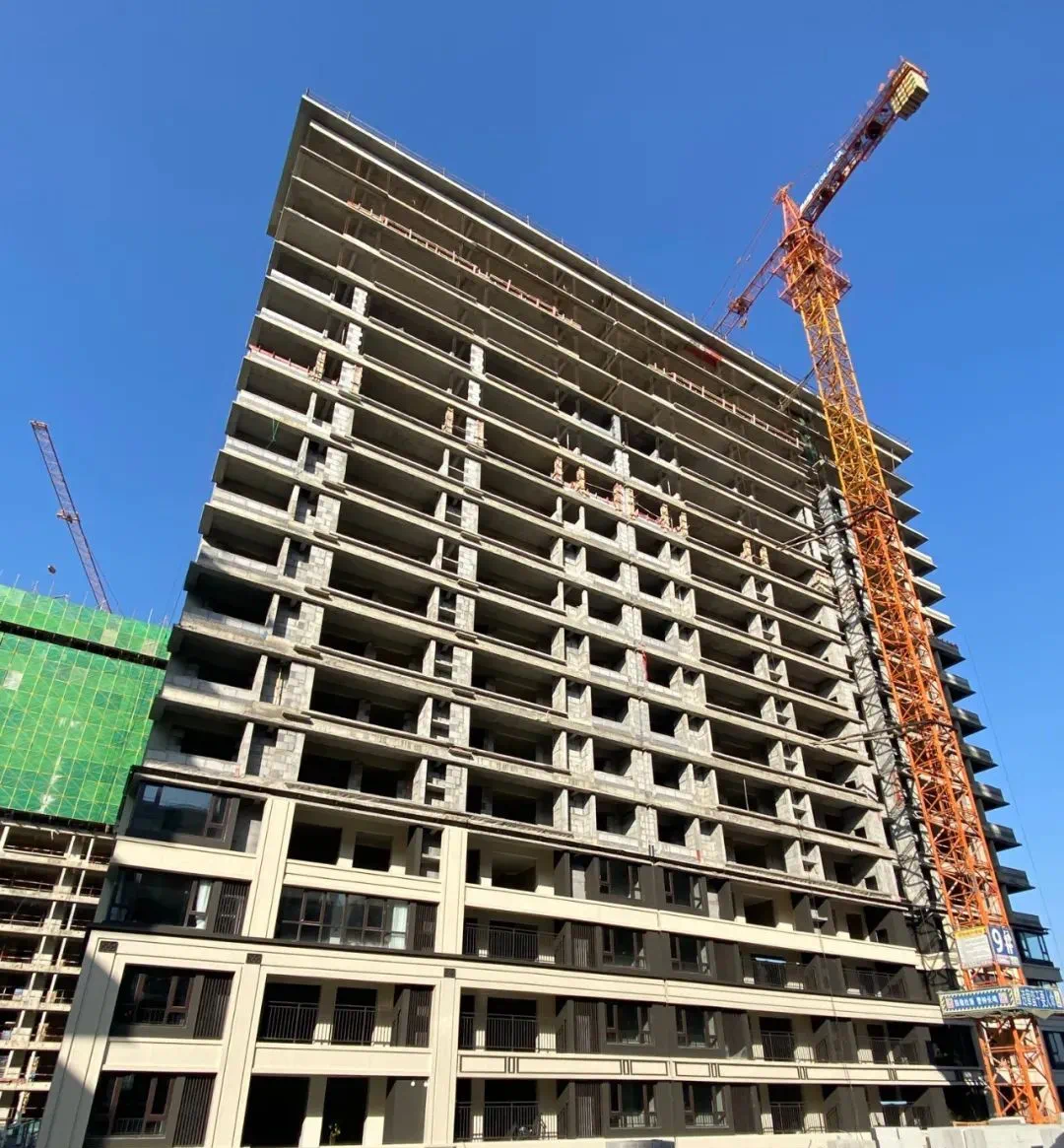

9#主体完成,二次结构完成

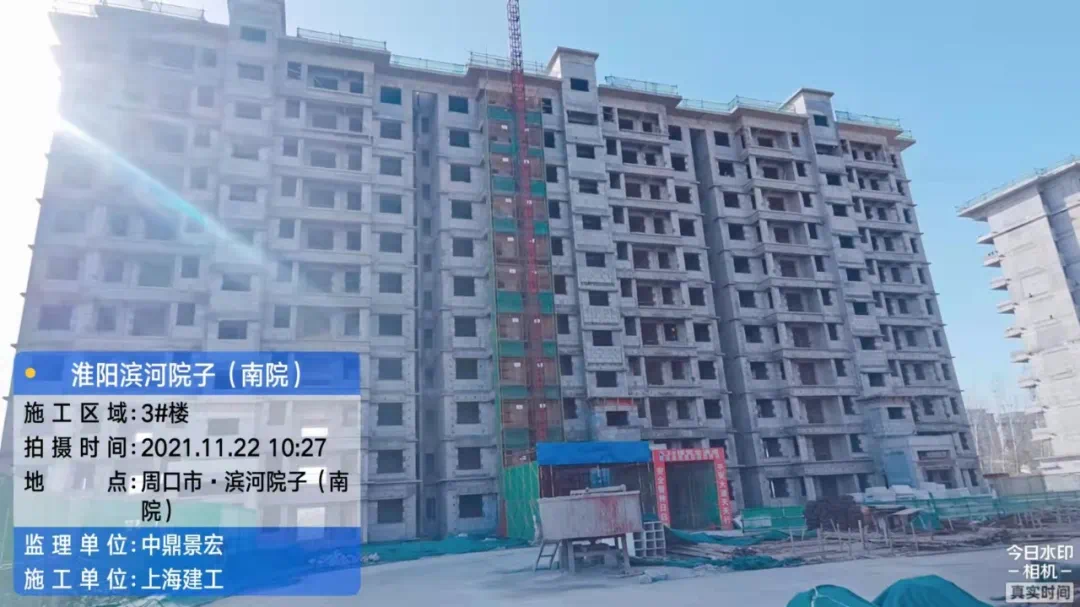

3#主体完成,二次结构完成

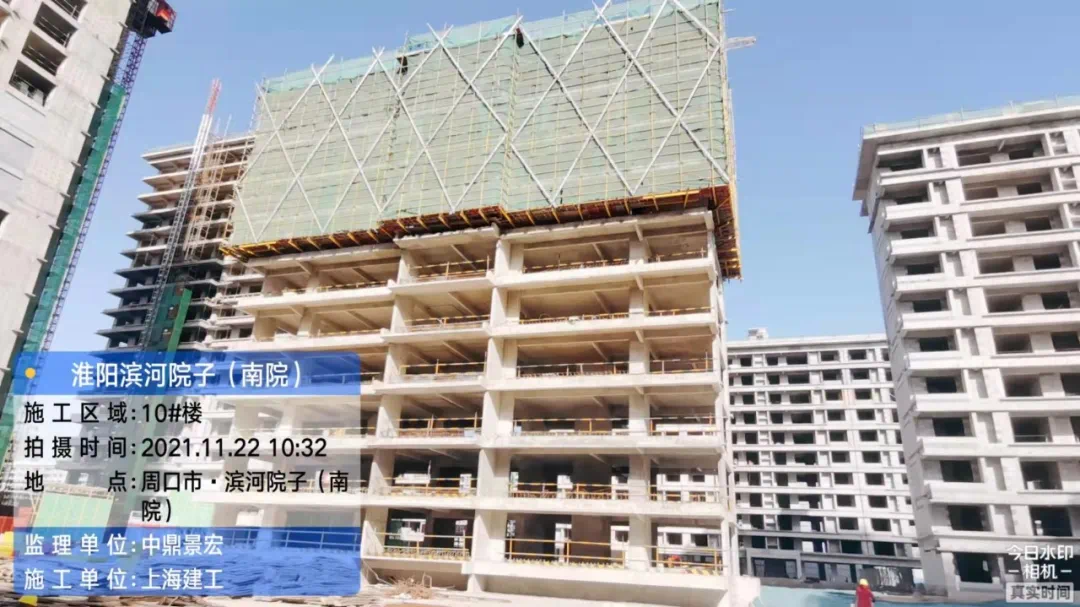

10#主体完成

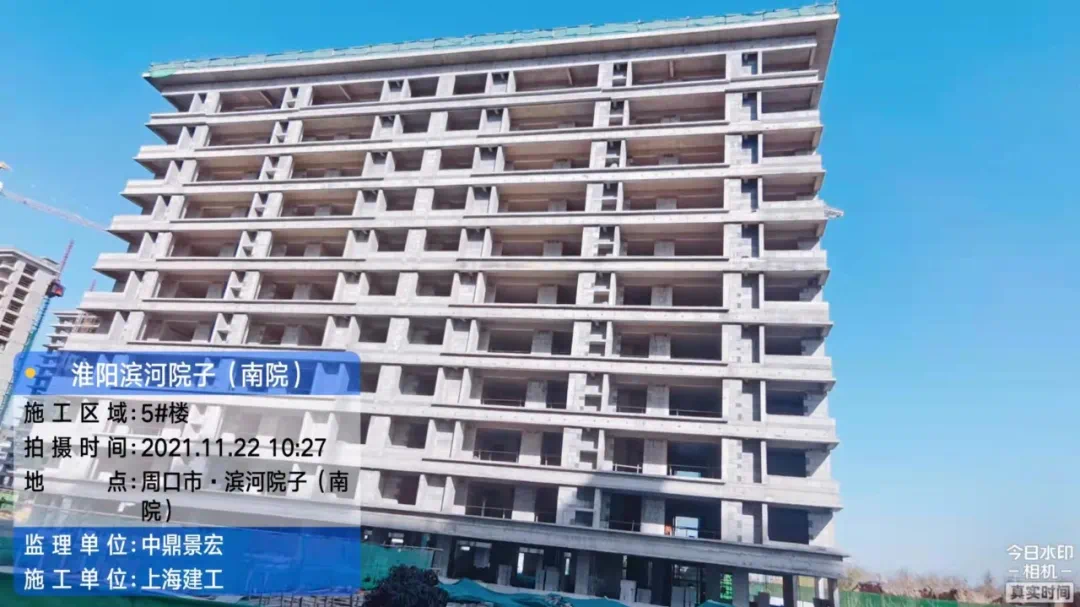

5#主体完成,二次结构完成

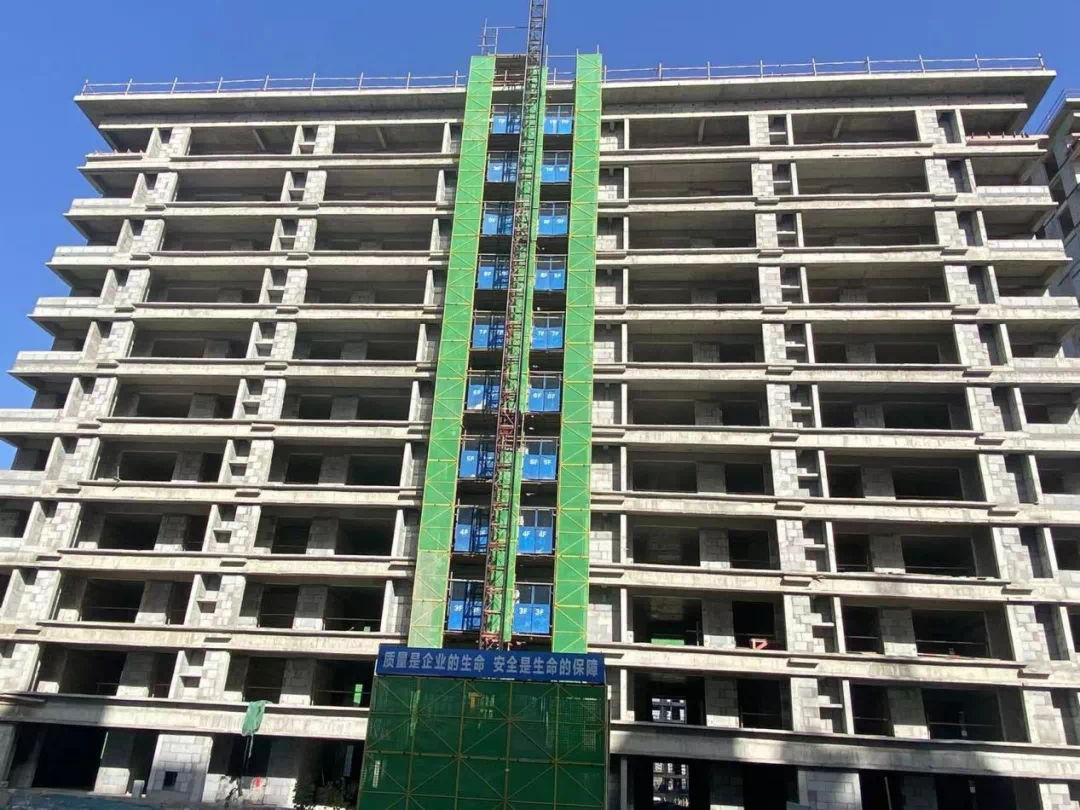

11-1#主体完成,砌体六层

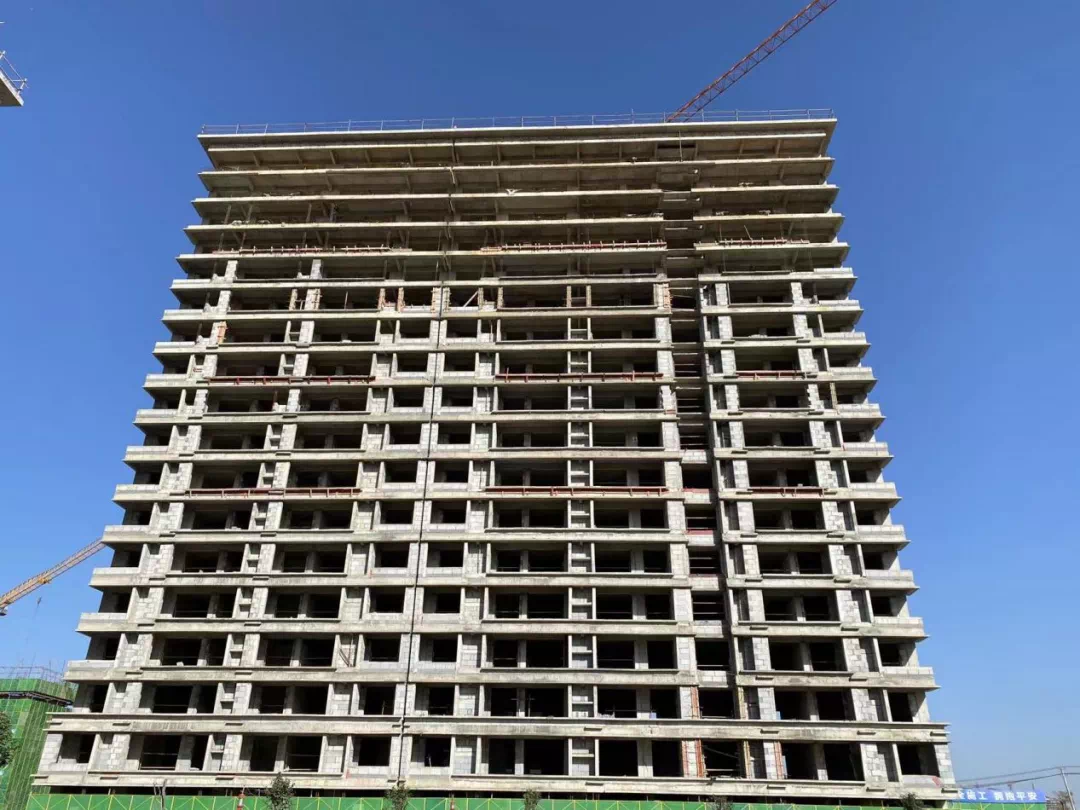

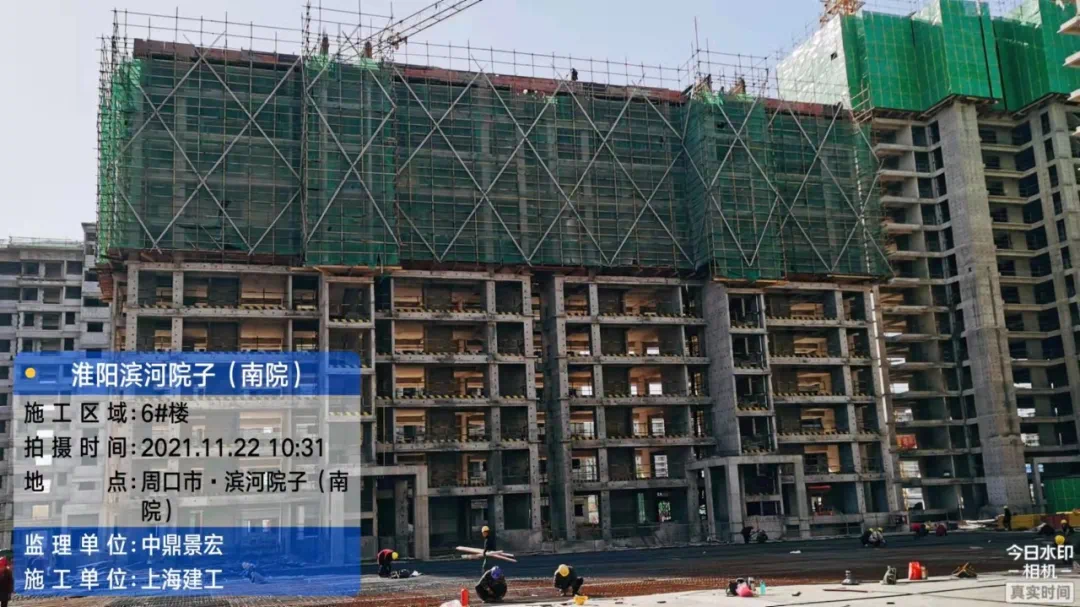

6#主体十一层钢筋绑扎

11-2#主体完成,砌体八层

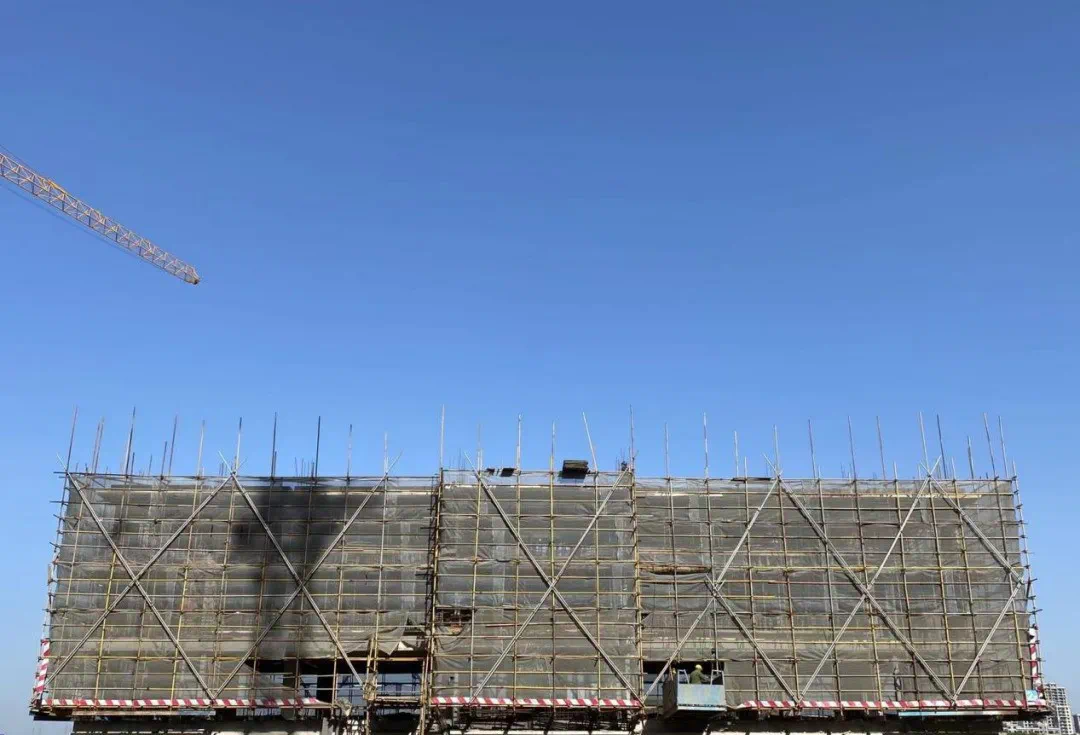

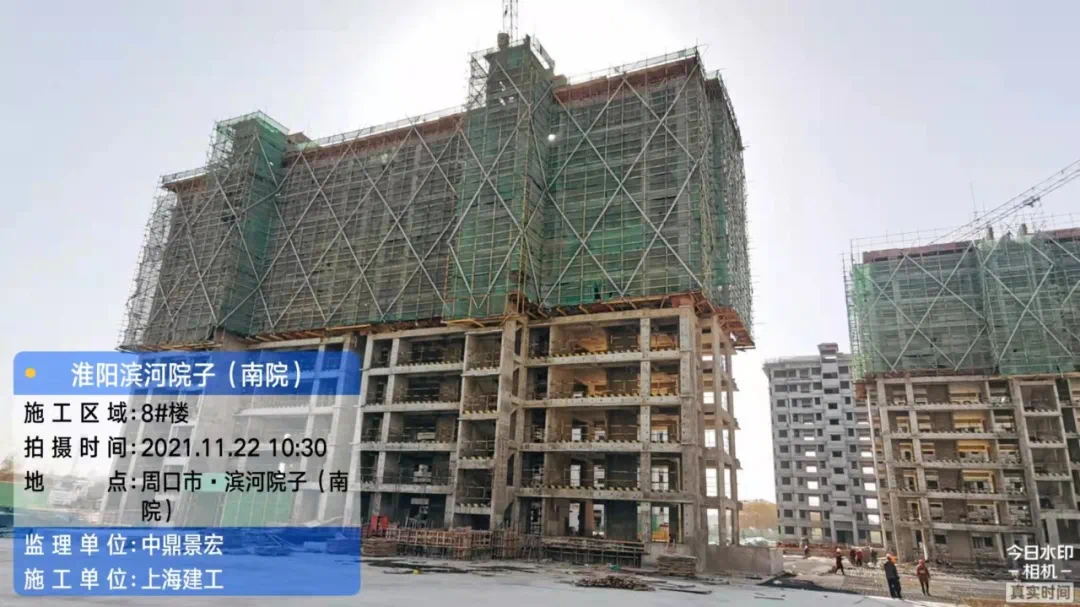

8#主体屋面大檐浇筑

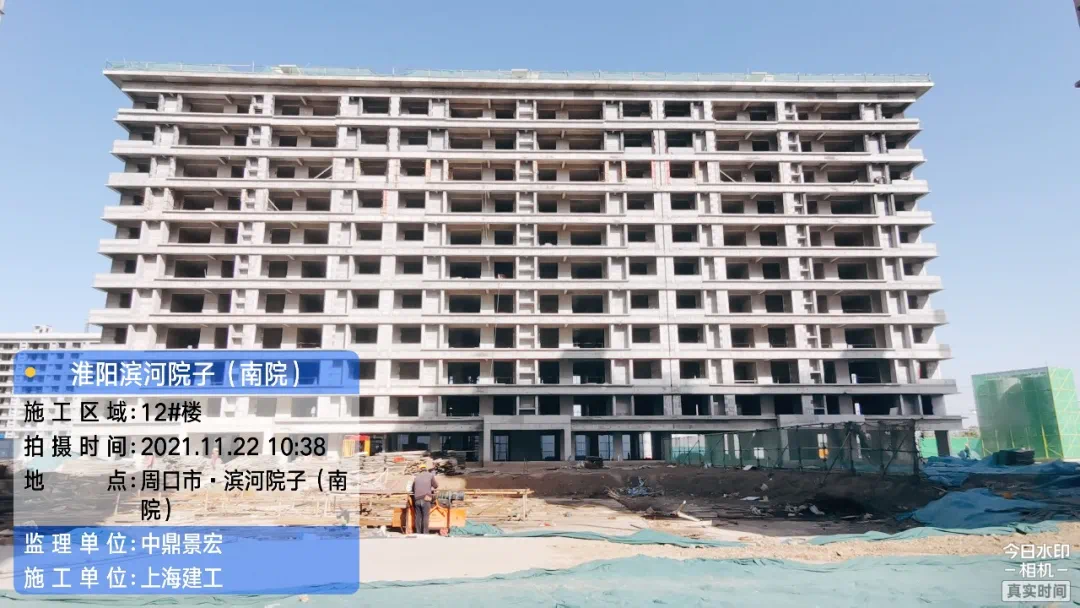

12#砌体完成,构造柱八层
×
时光向前,初心不改
为不负与您的幸福约定
建业·滨河院子秉承理想主义,精于工匠于心
细细雕琢打磨
只为让建业式幸福生活惊艳绽放
12月5日,建业·滨河院子样板楼首映淮阳
诚邀您亲临品鉴,共见新家
淮阳建业·滨河院子
建面约112-202㎡滨河书香府院
邀君品鉴







1、宣传资料出街时间为2021年11月,不作为要约或承诺;
2、文中引用图片及数据来自网络,不代表本公司为此做出了承诺;
3、文内涉及的交通规划设置、市政配套设置不排除因政府规划、政策规定及出卖人未能控制的原因而发生变化,本资料旨在提供相关信息,不代表着出卖人对此作出要约或承诺,建业保留对宣传资料修改的权利;
4、本资料对项目或产品的介绍,旨在提供相关信息,不意味着本公司对此作出了承诺,买卖双方的权利义务以双方签订的《商品房买卖合同》及附件等协议为准;
5、本资料修改权在法律允许的范围内归出卖人所有。
6、文中所用图片素材均来自网络,如有侵权请联系删除。
声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
